桥涵及护岸工程
一、本册概况
本次定额修编是在市政预算定额(一九九三)以及全国统一市政工程预算定额桥涵工程册基础上,按照市政工程特点,以量价分离原则编制的。
本册定额共分为九章75 节471 个子目。
1 .第一章临时工程
共八节33 个子目。内容包括:陆上桩基础工作平台、水上桩基础工作平台、搭拆木垛、桥梁支架、组装拆卸船排、组装拆卸柴油打桩机、挂篮及扇形支架、筑地模。
2 .第二章土方工程
共三节12 个子目。内容包括:人工挖土、机械挖土、回填。
3 .第三章打桩工程
共十一节89 个子目。内容包括:打钢筋混凝土方桩、打钢筋混凝土板桩、打钢筋混凝土管桩、陆上打PHC 管桩、陆上打钢管桩、接桩、送桩、钢管桩内切割、钢管桩精割盖帽、钢管桩管内钻孔取土、管桩填心。
4 .第四章钻孔灌注桩工程
共三节22 个子目。内容包括:埋设拆除钢护筒、回旋钻机钻孔、灌注桩混凝土。
5 .第五章砌筑工程
共六节26 个子目。内容包括:干砌块石、浆砌块石、砖砌挡墙、坞工勾缝、滤层及泄水孔、抛石。
6 .第六章现浇混凝土工程
共十六节101 个子目。内容包括:基础、承台、支撑梁与横梁、墩台身、墩台帽、墩台盖梁、箱梁、板、板梁、其他构件、混凝土接头及灌缝、挡墙、压顶、桥面防水层、桥面铺装、非泵送商品混凝土。
7 .第七章预制混凝土构件
共十节75 个子目。内容包括:预制桩、预制立柱、预制板、预制梁、连接板及拉杆制作安装、预应力钢筋制作安装、安装压浆管道和压浆、预制其他构件、先张法构件出槽堆放、预制构件场内运输。
8 .第八章安装工程
共十节69 个子目。内容包括:安装排架立柱、安装柱式墩台管节、安装板、安装梁、安装其他构件、钢管栏杆与扶手安装、安装支座、安装泄水孔、安装伸缩缝、安装沉降缝。
9 .第九章立交箱涵工程
共八节44 个子目。内容包括:透水管铺设、箱涵制作、箱涵外壁及滑板面处理、气垫安拆及使用、箱涵顶进、箱涵内挖土、箱涵接缝处理、顶柱护套及支架制作。
二、本册定额编制主要依据:
1 .上海市市政工程预算定额修编大纲;
2 .《全国市政工程统一劳动定额上海市市政工程管理局补充劳动定额》(1986 年);
3 .《上海市市政工程预算定额》(1993 年);
4 .《全国统一市政工程预算定额》(新版);
5 .《全国统一建筑工程基础定额》;
6 .上海市市政工程现行通用图,有代表性设计图纸;
7 .上海市市政工程施工及验收技术规程、安全操作规程、工期定额;
8 .上海市、市政局及有关部委现行技术标准、规范;
9 .上海市及有关部委、省市现行定额标准、规范;
10 .市政工程现场实测资料、典型工程案例。
三、章册说明及工程量计算规则
(一)册说明
1 .本册定额包括临时工程、土方工程、打桩工程、钻孔灌注桩工程、砌筑工程、现浇混凝土工程、预制混凝土构件、安装工程及立交箱涵工程共九章。与九三定额相比,取消了装饰工程一章,发生时可套用装饰定额。
2 .本册定额适用范围
( 1 )单跨100m 以内的城市钢筋混凝土及预应力钢筋混凝土桥梁工程。
( 2 )单跨5m 以内、多跨总长8m 以内的涵洞工程(圆管涵、箱涵套用第五册排水管道工程相应定额)。
( 3 )护岸(包括防洪墙)工程。
( 4 )穿越城市道路及铁路的立交箱涵工程。
其适用范围的主要变化:
九三定额适用范围为城市(包括郊区公路)钢筋混凝土及预应力钢筋混凝土桥梁工程,新定额仅适用于城市桥梁工程,郊区公路桥梁应套用公路定额。
九三定额规定适用范围为多跨总长小于500m 的桥梁,由于城市高架道路的发展,新定额不再对桥梁总长作限制性规定。
3 .本册定额中的提升高度(指单跨内原地面至梁底的纵向平均高度)以8m 为界,若超过8m 时,应考虑超高因素(悬浇箱梁除外)。
( 1 )现浇混凝土项目按提升高度不同将全桥划分为若干段,以超高段承台顶面以上混凝土(不含泵送混凝土)、模板、钢筋的工程量,按下表调整相应定额中起重机械的规格及人工、起重机械台班的消耗量分段计算。
( 2 )陆上安装梁可按下表调整相应定额中的人工及起重机械台班的消耗量,但起重机械的规格不作调整。
项目 |
现浇混凝土 |
路上安装梁 |
|||
人工 |
5t履带式起重机 |
人工 |
起重机械 |
||
提升高度H(m) |
消耗量系数 |
消耗量系数 |
规格调整为 |
消耗量系数 |
机械量系数 |
H≤15 |
1.02 |
1.02 |
15t履带式起重机 |
1.10 |
1.25 |
H≤22 |
1.05 |
1.05 |
25t履带式起重机 |
1.25 |
1.60 |
H>22 |
1.10 |
1.10 |
40t履带式起重机 |
1.50 |
2.00 |
九三定额未明确超高计算的具体办法,新定额作了具体规定,明确了对人工及起重机械降效和规格调整的办法,需注意的是:现浇混凝土项目中的起重机调整仅限于5t履带式电动起重机,不包括用于钢模回库维修的5t 汽车吊。
4 .本册定额中未包括各类操作脚手架,发生时套用第一册通用项目相应定额。九三定额中已包括简易脚手架,这是新定额和九三定额的不同之处,运用新定额编制预算时应考虑脚手架。
5 桥涵及护岸工程中绝对标高2 . 2m 以下部分的项目(不包括打桩与搭拆支架),在无筑围堰等防水措施而需赶潮施工时,可按相应定额增计75 %的人工及机械台班数量。
6 .本册定额子目消耗量中预埋铁件系施工用的周材铁件。如设计图规定需预埋铁件时,可套用通用项目册定额计算。
7 .与九三定额的其他不同之处:
( 1 )九三定额不论现场预制和工厂预制混凝土构件均套用预制混凝土定额计算费用。新定额预制混凝土构件仅适用于现场预制构件,地模、张拉台座费用另行计算。工厂预制构件按构件到工地的成品价格计算(包括供应价、场外运输、损耗),拟发布信息价供建设、设计、施工单位参考。
( 2 )预制构件场内运输的区别在于原九三定额为包干,新定额按实(以100m 的整数倍)计算。
九三定额:小型构件在安装定额中已包括150m 场内运输,其他构件以及小型构件超过150m 时按1km 包干计算。
新定额:小型构件在安装定额中仍包括150m 场内运输,超过150m 时按实际超过的距离计算,其他构件按实际距离,套用相应定额计算。
(二)各章说明
1 .第一章临时工程
临时工程是指为完成主体工程所必须的施工措施和附属性项目,其本身不构成永久性实体项目,并在主体项目完成后需拆除。
( 1 )本章定额打桩机工作平台适用于陆上、支架上打桩及钻孔桩,分陆上与水上二种,其划分范围如下:

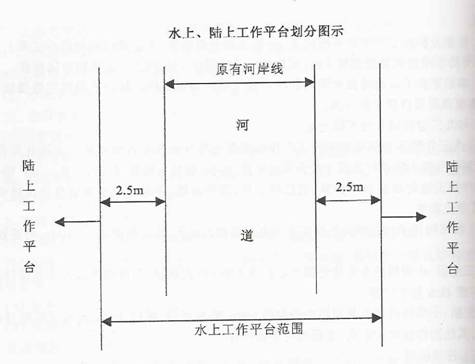

① 水上工作平台:凡从河道原有河岸线向陆地延伸2.5m 范围,均属水上工作平台。按此规定在实际操作中,如遇河岸线与桥台不平行等情况时,会发生桥台的工作平台一半处于水上工作平台范围,另一半属陆上范围,为便于操作,可按照桥梁中心线与桥台临水的一排桩中心线的交点所处位置来确定,该点在水上工作平台范围内,则该桥台工作平台为水上工作平台,其打桩工程也相应按支架上打桩计算;反之为陆上工作平台,其打桩工程也按陆上打桩计算。需注意的是安装梁不以上述标准来区分,以实际施工方法来套用,陆上架梁指用吊车架梁,水上架梁指用船排架梁。
② 陆上工作平台:水上工作平台范围以外的陆地部分,均属陆上工作平台,但不包括河塘坑洼地段。
在河塘坑洼地段,如平均水深超过2m 时,可套用水上工作平台定额;平均水深在1 一2m 范围内,按水上工作平台定额消耗量乘以50 %计算;平均水深在lm 以内时,按陆上工作平台计算。
九三市政定额的陆上支架按轨道式桩机铺设枕木的形式编制,采用履带式桩机(锤重大于等于3 . 5t )时工作平台按20cm 碎石垫层。这次定额陆上打桩全部采用履带式桩机,所以打桩平台均以碎石垫层来编制。陆上工作平台按锤重划分为≤2 . 5t 、≤5.0t 、≤8 . 0t三类,其碎石垫层厚度分别取定为10 、15 、20cm 。
水上工作平台采用圆木桩作支架,按锤重划分为≤0 . 6t 、≤1 . 2t 、≤1 . 8t 、≤2.5t 、≤4 . 0t 五类。
( 2 )打桩工作平台按锤重不同划分,锤重的选择由原九三定额按桩长、桩截面积确定,改为根据相应的打桩定额中柴油打桩机的锤重进行选择;钻孔灌注桩工作平台按孔径φ≤1000 套用锤重2.5t 的桩基础工作平台,φ>1000 套用锤重4.0t 的桩基础工作平台计算,当钻孔桩采用硬地法施工时,按批准的施工组织设计另行计算,陆上工作平台不再计算。若原有道路可利用时,则不计陆上工作平台。
( 3 )支架定额均不包括地基加固内容。
木垛系木支架的一种,一般搭设在陆地上,以立方米空间体积计算。
桥梁支架按目前常用的形式编制,分为满堂式钢管支架、装配式钢支架和防撞护栏悬挑支架。钢管支架是目前最常用的桥梁支架,装配式钢支架包括万能杆件、贝雷架等型式。防撞护栏悬挑支架主要用于跨河桥、桥下有通行要求或高度较高的桥梁,定额中支架材料按摊销计算。满堂式钢管支架、装配式钢支架定额中只包括搭拆,支架的使用费另计。本次定额对梁、板、盖梁支架的工程量作了规定。
( 4 )组拆船排按吨位分为2×60 、2×80 、2×100 、2×120 以内,适用于采用船上打桩、船只架梁项目(通用项目围堰、桥梁水上工作平台中打工具圆木桩的船排组拆已在定额中考虑),定额中未包括压舱,发生时压舱的块石数量可按船排总吨位的30 %另计。
( 5 )搭拆水上工作平台定额已包括组装拆卸船排及打拔桩架。
( 6 )满堂式钢管支架和装配式钢支架定额未含使用费。
( 7 )水上安拆挂篮需浮吊配合时应另行计算。
2 .第二章土方工程
( 1 )人工挖土定额深度分别取定为2m 、4m 。取消了挖深6m 的项目,土方类别分为ⅠⅡ类土、Ⅲ类土、Ⅳ类土。
( 2 )机械挖土定额适用于0 一6m ,若深度超过6m 时,超过部分每增加lm 按机械挖土定额递增18 %计算。
( 3 )回填在原定额回填土、砂、间隔填土的基础上,增加了粉煤灰、砾石砂项目。定额单位立方米均指压实体积。
( 4 )九三市政定额的整修护坡项目现列入通用项目册。
( 5 )挖钢碴时按机械挖土定额乘以2 . 50 系数。
( 6 )挖土机在路基箱板上施工时,按机械挖土定额乘以1 . 25 系数计算。
( 7 )本章定额未包括井点降水,发生时可套用第一册通用项目相应定额。
( 8 )桥涵基坑挖土放坡比例:
类别 |
Ⅰ、Ⅱ类土 |
Ⅲ类土 |
Ⅳ类土 |
打井点 |
放坡比例 |
1:1.25 |
1:0.75 |
1:0.50 |
1:0.50 |
3 .第三章打桩工程
本次打桩定额在考虑与建筑工程打桩定额相互平衡,根据市政特点作调整而编制,定额水平有较大提高。主要增加了钢筋混凝土管桩和PHC 桩项目,定额子目划分形式由原来按桩长和截面积二个条件改为按桩长单一条件。
本次打桩定额中,陆上打桩采用履带式桩机,支架上、船上采用轨道式桩机。
本次打桩定额中列出了桩的用量,包括基本用量(定额中括号部分)和打桩损耗。不论成品桩或预制桩,其桩损耗部分的价格同基本用量一样,算至喂桩前。现场预制桩的价格应包括预制桩(混凝土、模板、钢筋)、预制场地、场内运输等。若采用工厂预制桩,桩消耗量不变,价格按工厂成品价计算。安装工程中的安装损耗计算也同样如此,预制定额的工程量是按基本用量计算的。
( 1 )本章定额已综合取定土质类别。
( 2 )本章定额按打直桩计算。打斜桩斜度在1 : 6 以内时,人工数量乘以1 .
33 系数,机械台班数量乘以1 . 43 系数。
( 3 )压桩或射水沉桩可另行计算。
( 4 )船上打桩定额按两艘船只拼搭捆绑成船排取定,定额不作调整。
( 5 )船上打桩定额中已包括船只运桩。
( 6 )打板桩定额已包括打拔导向桩。
( 7 )打桩定额不包括桩头的凿除、试桩及测试,凿除桩头套用第一册通用项目相应定额。
( 8 )送桩定额按送4m 为界,超过4m 按相应定额乘以下列系数(本规定不适用钢管桩送桩)。
送桩5m 以下为1 . 2 ;
送桩6m 以下为1 . 5 ;
送桩7m 以下为2 . 0
送桩7m 以上,每超过lm 按调整后7m 为基数递增75 %计算。
( 9 )单位工程中打桩工程量小于下表工程数量者为小型工程,按相应定额中的人工及机械台班数量乘以下表系数计算。
桩类 |
工程数量 |
系数 |
预制混凝土方桩 |
≤80m3 |
1.10 |
预制混凝土板桩 |
≤50m3 |
1.10 |
钢管桩长度≤30m |
≤100t |
1.25 |
钢管桩长度>30m |
≤150t |
1.25 |
4 .第四章钻孔灌注桩工程
( 1 )本章定额已综合取定土质类别。遇地下障碍物等特殊地质条件时,应另行计算。
( 2 )本章定额适用于φ1600 以内的钻孔灌注桩。遇孔径大于φ1600 时,应另行计算。
钻孔九三定额按孔径、深度两个条件划分子目,现不分深度只按孔径划分,定额单位由按长度计,改为按体积计,混凝土原按深度划分,现按孔径划分,混凝土按现场拌制和商品混凝土分列子目。
( 3 )埋设钢护筒定额中的直径系指钻孔桩桩径,定额已包括钢护筒摊销量。若在水中作业钢护筒无法拔出时,可按钢护筒实际用量(当实际用量不能确定时,可按下表重量)减去定额消耗量一次性增列计算。
桩径 |
φ600 |
φ800 |
φ1000 |
φ1200 |
φ1600 |
护筒重量(kg/m) |
92.4 |
122.0 |
151.6 |
241.6 |
320.4 |
( 4 )本章定额未包括装拆钻机、截除余桩、废泥浆处理。
钻机的安拆及进出场,可根据钻机实际作业台数计算。截除余桩套用通用项目相应定额。泥浆外运按总说明规定计算。
( 5 )钻孔灌注桩需预埋铁件时,可套用第一册通用项目相应定额。
( 6 )本定额不包括各类试验费用。如预埋的测试管,做超声波探测等。
5 .第五章砌筑工程
( 1 )本章定额适用于砌筑高度8m 以内的桥涵砌筑工程。
( 2 )砌筑定额未包括垫层、拱背和台背的填充项目。
本次修编取消了拱圈项目。考虑到目前工程的景观要求,将原定额中块石划分为块石和护坡块石二类,护坡块石是指经加工成长(正)方体的规则块石。如设计要求与定额不符时块石材料可进行抽换。
6 .第六章现浇混凝土工程
本定额模板与混凝土分离,混凝土项目分现浇混凝土和商品混凝土,商品混凝土定额中已按结构部位取定泵送或非泵送,如果定额所列形式为泵送而实际采用非泵送时,不分部位统一按非泵送商品混凝土子目计算。本章定额商品混凝土中未包括输送泵(车)台班和泵管安拆使用,可套用通用项目相应定额。
( 1 )嵌石混凝土定额中块石的含量为15 % ,如与设计不同时,块石与混凝土的比例可以调整。
( 2 )承台模板定额分有底模和无底模二种,应视不同的施工方法套用相应定额。有底模承台指承台脱离地面,需铺设底模施工的承台,如高桩承台、水中承台等。无底模承台指承台直接依附在地面或基础上,不需铺设底模的。有底模承台和无底模承台模板应分列计算。
本章定额中承台等按不在水中操作编制,如需赶潮施工可按册说明计算。水下施工需潜水员配合时另行计算。
基础与承台区分:承台在支承体上施工,基础在垫层上施工。
( 3 )定额中墩台身分为实体式和柱式二种,柱式墩台身定额已综合了矩方形和圆形,但不包括异形立柱。

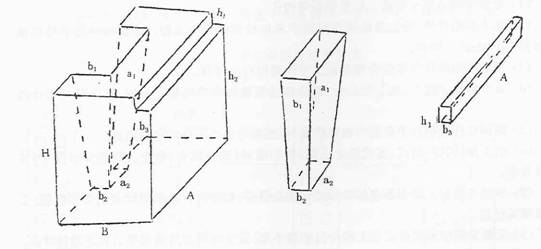

U 形桥台是实体式墩台的常用形式,一般情况其桥台外侧都是垂直面,而内侧向内放坡(如下图),其混凝土工程量计算可按一个长方体减去中间空的一块截头方锥体,再减去台帽处的长方体:
大长方体体积:V1= ABH
截头方锥体体积:V2=H / 6 [
a1b1+a2b2+(a1+b1)(b1+b2)〕
台帽处的长方体体积:V3 = Ab3h1
桥台体积:V = V1-V2-V3
( 4 )墩台帽与墩台盖梁的区别:墩台帽是在实体式墩台身上施工,墩台盖梁是在往式墩台身上施工。台帽有耳墙时,耳墙并入台帽计算。
( 5 )本章定额中防撞护拦采用定型钢模,其他模板均按工具式钢模、木模取定。如建设单位要求采用定型模板或大模板时,可以调整。
( 6 )现浇梁、板等模板定额中已包括底模,但未包括支架。
( 7 )斜交梁模板按定额人工数量乘以1 . 2 系数,模板数量乘以1 .
05 系数,此处的模板指定额中木模和铆模材料的摊销量,不包括支撑等。
( 8 )预应力铆竺套弓第七章预制混凝土构件相应定额。
( 9 )水泥混凝土桥面铺装定额中已包括模板摊销,沥青混凝土桥面铺装套用第二册道路工程相应定额。
7 .第七章预制混凝土构件
( 1 )本章定额适用于桥涵工程现场预制的混凝土构件。原定额适用于工厂预制构件和现场预制构件,新定额仅适用于现场预制的混凝土构件。
( 2 )本章定额未包括地模,发生时按本册第一章说明规定计算。地模铺筑按临时工程相应定额计算,拆除套用通用项目相应定额计算。
( 3 )预应力钢筋制作安装定额中所列预应力筋的品种、规格如与设计要求不同时可以调整。先张法预应力钢筋制作安装定额未包括张拉台座摊销,可另行计算。
( 4 )压浆管道定额中的铁皮管、波纹管已包括套管及三通管。原九三定额不包括套管和三通管材料费,新定额已在其他材料费中予以考虑,不得再另计。
( 5 )预制构件场内运输定额适用于陆上运输。构件的水上运输已在打桩和安装定额中考虑。工程量以单件重量按实际运距(小型构件应扣除定额运距150m )计算。
( 6 )空心板梁堵头板的消耗量已包括在定额中。
( 7 )斜交梁模板按定额人工数量乘以1 . 2 系数,模板数量乘以1 .
05 系数。弧形梁应另行计算。
( 8 )预制立柱按矩、方形立柱考虑编制,未包括圆形、异形立柱。
8 .第八章安装工程
( 1 )本章定额适用于桥涵工程现场安装构件。
( 2 )除小型构件外,安装预制构件定额中未包括构件场内运输。小型构件指单件混凝土体积≤0 . 05m3的构件。
( 3 )安装预制构件应根据合理的施工方法套用相应定额。
( 4 )除安装梁分陆上、水上安装外,其他构件安装均未考虑船上吊装,发生时可增计船只。
( 5 )钢管栏杆及钢扶手定额中钢材的品种、规格与设计不符时可以换算。
( 6 )钢支座(切线、摆式、盆式组合支座)和伸缩缝(梳型钢板、钢板及毛勒伸缩缝)均按成品考虑。
( 7 )导梁安装梁定额中不包括导梁的安装及使用,发生时可套用装配式钢支架定额,工程量按实计算。
( 8 )安装定额中未包括安装工程所需的脚手架,发生时可套用通用项目相应定额计算。
( 9 )安装定额中预制构件损耗的计算,同打桩损耗计算。
9 .第九章立交箱涵工程
( 1 )本章定额适用于穿越城市道路及铁路的立交箱涵顶进工程及现浇箱涵工程。
( 2 )箱涵顶进分空顶、无中继间实土顶和有中继间实土顶。有中继间实土顶定额适用于一级中继间接力顶进。
( 3 )箱涵顶进定额中的自重指箱涵顶进时的总重量,应包括拖带的设备重量(按箱涵重量的5 %计算),采用中继间接力顶进时,还应包括中继间的重量。
( 4 )本章定额中未包括箱涵顶进的后靠背设施。
( 5 )本章定额中未包括深基坑开挖、支撑及井点降水。
( 6 )下立交引道的结构及路面铺筑工程,根据施工方法套用相关定额计算。
(三)工程量计算规则
1 .第一章临时工程
( l )搭拆工作平台面积计算
① 桥梁打桩: F = N1F1 + N2F2
每座桥台(桥墩):F1 = ( 5 . 5 + A + 2 . 5 )×(65 +D )
每条通道: F2
= 6 . 5 ×「L 一(6 . 5 十D )」
② 护岸打桩: F =(L 十6 )×(6 . 5 + D )
③ 钻孔灌注桩: F=N1F1 + N2F2
每座桥台(桥墩):F1 = ( A + 65 )×(6 . 5 + D )
每条通道: F2=6 . 5×「L 一(6 . 5 十D )」
式中:F 一工作平台总面积(m2);
F1 一每座桥台(墩)工作平台面积(m2);
F2一桥台至桥墩间或桥墩至桥墩间通道工作平台面积(m2 ) ;
N1 一桥台和桥墩总数量;
N2 一通道总数量;
D 一两排桩之间距离(m ) ;
L 一桥梁跨径或护岸的第一根桩中心至最后一根桩中心之间的距离(m ) ;
A 一桥台(墩)每排桩的第一根桩中心至最后一根桩中心之间的距离(m )。

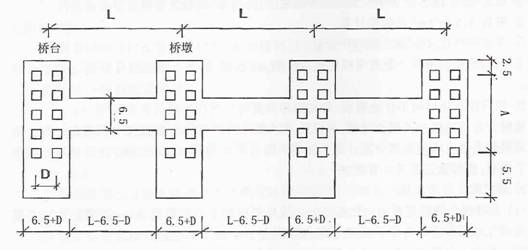

工作平台面积计算示意图
注:图示尺寸均为米。
2 .组装拆卸桩机
组拆柴油打桩机分为轨道式和履带式,应根据打桩定额中相应的桩机类别和锤重选用定额。定额中未考虑使用路基箱板,发生时可另计。
( l )护岸工程按每100m 组装拆卸一次桩机计算,其尾数不足100m 时按100m 计算,但不得增计设备运输。
( 2 )桥梁及护岸工程的桩基础因航运、交通、高压线等影响不能连续施工时,可增计组装拆卸桩机的次数,设备运输视现场具体情况另行计算。
( 3 )桥梁支架计算:
① 桥梁支架(除悬挑支架按防撞护栏长度计算外)以立方米空间体积计算,水上支架的高度从工作平台顶面起算。
② 现浇梁、板支架工程量按高度(结构底至原地面的纵向平均高度)乘以纵向距离(两盖梁间的净距离)乘以宽度(桥宽+1.5m )计算。
③ 现浇盖梁支架工程量按高度(盖梁底至承台顶面的高度)乘以长度(盖梁长+0.9m ) 乘以宽度(盖梁宽+0.9m )计算,并扣除立柱所占体积。
④ 桥梁支架使用工程量以吨· 天计算。满堂式钢管支架每立方米空间体积按50kg (包括连接件等)计算,装配式钢支架除万能杆件以每立方米空间体积125kg (包括连接件等)计算外,其他形式的装配式支架按实计算。支架的使用天数按施工合同计算。
( 4 )挂篮及扇形支架适用于悬臂施工的桥梁工程,本次定额取定的挂篮为自锚式无压重轻型钢挂篮,其重量按设计要求确定,定额分为制作、安拆、推移。推移工程量按挂篮重量乘以推移距离以吨·米计算。
扇形支架为这次定额新增项目,按0 号块支架形式编制,安拆工程量按顶面梁宽计算。边跨采用挂篮施工时,其合龙段扇形支架的安拆工程量按梁宽的50 %计算。
挂篮、扇形支架的制作工程量按安拆定额括号内所列的摊销量计算。
挂篮、扇形支架发生场外运输可另行计算。
( 5 )现场预制混凝土构件地模计算规定
① 板式梁按4m2/m3混凝土地模,其他梁按6 m2/m3混凝土地模计算。
② 桩按3 . 5 m2/m3砖地模计算。
③ 其他构件按4 m2/m3砖地模计算。
④ 拆除地模套用第一册通用项目相应定额,砖地模、混凝土地模厚度分别为7 . 5cm 和10cm 。
⑤ 利用原有场地时不计地模费,需加固和修复时可另行计算。
地模分为砖地模和混凝土地模,地模数量以现场预制构件的数量按上列规定计算。混凝土地模的混凝土和模板需分别计算。地模拆除套用通用项目相应定额,新定额对地模厚度作了说明,使拆除工程量计算能统一。
2 第二章土方工程
( l )基坑挖土的底宽按结构物基础外边线每侧增加工作面宽度50cm 计算。本次定额对基坑土方的工程量计算作了规定,基坑施工的工作面宽度规定为50cm 。墩台基坑土方开挖一般采用大开挖施工,四面放坡,基坑则形成上大下小的截头方锥体,可引用下列公式计算其体积(见下图):
V = H / 6 [ AB 十ab + ( A 十a )
( B 十b )」
式中:V 一基坑挖土体积(立方米)
H 一基坑深度(原地面至基坑底的高度)
A 、B 、a 、b 一分别表示基坑上下底的长和宽(米)
( 2 )护岸工程土方场内运输数量计算公式
挖土场内运输土方数=(挖土数一填土数)×60 %。
填土场内运输土方数=挖土现场运输土方数一余土数。
( 3 )土方需场内运输时可套用通用项目相应定额。
( 4 )土方的场外运输按总说明规定计算,数量需结合施工现场堆土条件并考虑土方的
可利用性按照土方平衡的原则确定。
3 .第三章打桩工程
( 1 )打桩
① 钢筋混凝土桩按桩长(包括桩尖长度)乘以桩截面面积以立方米计算,不包括管桩空
心部分的体积。
② 钢管桩按设计长度(设计桩顶至桩底标高)、管径、壁厚以吨计算。
计算公式:W = ( D 一δ)×δ×0 . 0246 ×L / 1000
式中:W 一钢管桩重量(t )
D 一钢管桩直径(mm )
δ一钢管桩壁厚(mm )
L 一钢管桩长度(m )
( 2 )送桩
① 钢筋混凝土桩按预制桩截面面积乘以送桩高度(送桩起始点以下至设计桩顶面的距离)以立方米计算。
② 钢管桩送桩按相应打桩定额的人工、机械台班数量乘以1.9
系数计算。工程量按送桩高度、管径、壁厚以吨计算。
③ 送桩起始点规定
陆上打桩为原地面平均标高以上0 . 5m 处。
支架上打桩为当地施工期间的最高潮水位以上0 . 5m 处。
船上打桩为当地施工期间的平均水位以上lm 处。
( 3 )接桩
① 方桩按设计图纸以个计算,焊接桩的型钢用量可按设计图纸作相应调整。这里的型钢主要指角钢和少量垫铁,桩的钢帽属于桩预埋铁件,套用通用项目相应定额。
② 管桩、钢管桩接桩以个计算。
( 4 )钢管桩内切割以根计算,精割盖帽以只计算。
4 .第四章钻孔灌注桩工程
( 1 )钻孔灌注桩成孔工程量按成孔深度乘以设计桩截面面积以立方米计算。成孔深度指原地面(或河床)至设计桩底的深度。
( 2 )灌注混凝土已考虑扩孔因素,工程量按下列规定计算:
① 陆上灌注桩按设计桩长(设计桩顶至桩底)增加0 . 25m 乘以设计桩截面面积以立方米计算。
② 水上灌注桩按设计桩长增加1 . 0m 乘以设计桩截面面积以立方米计算。
( 3 )钻孔灌注桩钢筋笼按设计图纸以吨计算。
5 .第五章砌筑工程
( 1 )砌筑工程量按设计图尺寸以立方米计算,不扣除嵌入砌体中的钢管、沉降缝、伸缩缝以及单孔面积0.3m2 以内的预留孔所占体积。
( 2 )抛石工程量按松方体积计算。
6 .第六章现浇混凝土工程
( 1 )混凝土工程量按设计尺寸以实体积(不包括空心板、梁的空心体积)计算,不扣除钢筋、铁丝、铁件、预留压浆孔道和螺栓所占的体积。
( 2 )现浇混凝土墙、板上单孔面积在0 . 3 m2以内的孔洞体积不予扣除,孔洞侧壁模板不计工程量;单孔面积在0.3 m2以外的应予扣除,孔洞侧壁模板并入墙、板模板工程量。
( 3 )无法拆除的箱梁内模按该部分模板工程量增加木模材料0 . 03 m3 /m2。
7 .第七章预制混凝土构件
( 1 )混凝土
① 预制桩按桩长(包括桩尖长度)乘以桩截面面积以立方米计算。
② 预制空心构件按设计图尺寸以实体积(不包括空心部分的体积)计算。空心板梁的堵头板体积不计。
③ 预制空心板梁采用橡胶囊做内模,如设计未考虑橡胶囊变形可增计混凝土工程量,梁长16m 以内时按设计计算体积增计7 % ,梁长16m 以外时增计9 %。
④ 预应力混凝土构件的封锚混凝土数量并入构件混凝土工程量计算。
( 2 )模板
预制混凝土和现浇混凝土的模板尽管工程量计算的原则是一致的,均按混凝土接触模板的面积计算,但实际计算有所不同,同一项目现浇了昆凝土的模板面积由不同人计算其结果应该是一致的,而预制混凝土按构件不同的预制方法,计算出的模板面积也会不同。比如方桩在实际施工中是躺着预制的,但是有人按直立着预制来计算,这样模板面积比躺着大许多。当然这个例子有点偏,但方桩断面不是正方形,而是矩形时,同样躺着计算时其模板面积也有二个答案,应按照桩设计吊点在上的原则来确定。所以预制构件的模板工程量计算必须从构件受力及实际施工情况出发,选择合理的施工方法来确定。
① 预应力混凝土构件及T 形梁、I 形梁等构件可计侧模、底模。
② 非预应力混凝土构件(T 形梁、I形梁除外)只计侧模,不计底模。
③ 空心板可计内模,空心板梁不计内模。
④ 栏杆等其他构件不按接触面积计算,按预制时的平面投影面积(不扣除空心面积)计算。
⑤ 预制桩桩尖模板面积计算按虚体积计算。嵌桩浇筑时,面积按实立模板面积计算。板桩面积不考虑凹凸口。
( 3 )后张法预应力钢筋定额中未包括锚具用量,但已包括锚具安装。锚具数量按设计数量乘以下表系数计算:
锚具类型 |
锥形锚 |
群锚 |
镦头锚 |
系数 |
1.05 |
1.05 |
1.00 |
( 4 )管道压浆不扣除钢筋体积。
( 5 )预制构件场内运输按构件重量及实际运距以实体积计算。实际运距不足100m 按100m 计算。
( 6 ) T 形梁连接板制作安装定额以吨计算,工程量按作方计算,不扣除孔眼、缺角、切肢和切边重量。
需注意的事项:原九三定额构件安装运输损耗以金额的形式表现在预制定额中,编制预算不用考虑构件的损耗间题,但在新定额中,此损耗列入相应的打桩和安装定额中,该部分费用不要遗漏。
8 .第八章安装工程
安装预制构件按构件混凝土实体积计算,不包括空心部分。
9 第九章立交箱涵工程
( 1 )箱涵滑板下肋楞的工程量并入滑板内计算。
( 2 )箱涵顶柱、中继间护套及挖土支架均属专用周转性金属构件,其制作工程量按顶进及挖土定额括号内所列的摊销量计算。
( 3 )箱涵顶进工程量按顶进时不同自重的箱涵顶进长度分别计算。
箱涵自重确定和顶进工程量计算举例
例1 :设有一立交箱涵顶进工程,共分为二节,每节长40m ,单节重量为900t ,不设中继间。本例中未考虑顶进时的拖挂重量,顶距按管节全部顶人土面为止计算,预制时箱涵头距土面为8m 。
① 第Ⅰ节空顶
自重900t ,套用S4 一9 一25 ;工程量8m
② 第Ⅰ节实土顶
自重900t ,套用S4 一9 一28 ;工程量40m
③ 第Ⅱ 节空顶
自重9000t ,套用S4 一9 一25 ;工程量8m
④ 第工ⅠⅡ 节实土顶 自重1800t ,套用S4 一9 一29 ;工程量40m
例2 :设有一立交箱涵顶进工程,共分为二节,每节长40m ,单节重量为900t ,采用中继间接力顶进。本例中未考虑顶进时的拖挂重量,顶距按管节全部顶入土面为止计算,预制时箱涵头距土面为8m 。
① 第Ⅰ节空顶
自重900t ,套用S4 一9 一25 ;工程量8m
② 第Ⅰ节实土顶
自重900t ,套用S4 一9 一28 ;工程量40m
③ 第Ⅱ 节空顶
自重900t ,套用S4 一9 一25 ;工程量8m
④第ⅠⅡ节实土顶 自重1800t ,套用S4一9一32 ;工程量40m
(4)气垫仅适用于预制箱涵底板下使用,按箱涵底面积计算。气垫的使用天数由批准的施工组织设计确定。但采用气垫后在套用顶进定额时应乘以0.7系数。
四、桥梁工程预算编制实例
设有一座三孔跨河桥梁,桥梁长度为13+16+13=42m,桥宽为17m。每个桥台采用28根35×35的钢筋混凝土方桩,桥墩采用 24根35×35的方桩,方桩采用现场预制。桥台采用实体式,桥墩采用柱式。中跨主梁为预应力空心板梁,边跨为钢筋混凝土空心板梁,为工厂制作的成品梁,采用汽车吊陆上安装。本工程混凝土项目以商品混凝土为主。
××桥梁工程预算
序号 |
定额编号 |
工程项目 |
单位 |
数量 |
1 |
S4—7—1 |
C30预制方桩砼预制7昆凝土(5—25)C30 |
立方米 |
307.62 |
2 |
S4—7—2 |
预制方桩模板 |
平方米 |
1,054.70 |
3 |
S4—7—3 |
预制方桩钢筋 |
吨 |
55.40 |
4 |
S4—1—31 |
筑砖地摸水泥砂浆1:2 |
平方米 |
1,076.68 |
5 |
S1—3—33 |
拆除砖结构 |
立方米 |
80.75 |
6 |
S4—7—70换 |
预制构件场内运输(重≤10t,运距200m) |
立方米 |
307.62 |
7 |
S1—1—25 |
预埋铁件(单件重≤30kg) |
吨 |
6.00 |
8 |
S4—1—2 |
陆上桩基础工作平台(锤重≤5.0t) |
平方米 |
409.22 |
9 |
S4一l一23 |
组拆履带式柴油打桩机(锤重≤5.0t) |
架·次 |
2.00 |
10 |
S4—3—4 |
陆上打钢砼方桩(L≤28m) |
立方米 |
152.98 |
11 |
S4—3—44 |
方桩焊接桩 |
个 |
56.00 |
12 |
S4—3—57 |
陆上送方桩(L≤28m) |
立方米 |
6.86 |
13 |
S4—1—8 |
水上桩基础工作平台(锤重≤4.0t) |
平方米 |
341.88 |
14 |
S4 1—21 |
组拆轨道式柴油打桩机(锤重≤4.0t) |
架·次 |
2.00 |
15 |
S4—3 5 |
支架上打钢砼方桩(L≤28m) |
立方米 |
154.64 |
16 |
S4—3—44 |
方桩焊接桩 |
个 |
48.00 |
17 |
S4—3—58 |
支架上送方桩(L≤28m) |
立方米 |
4.41 |
18 |
S1—2—5 |
草包围堰筑拆(高≤3m) |
延长米 |
60.00 |
19 |
S1—2—6 |
草包围堰养护(高≤3m) |
延长米·次 |
120.00 |
20 |
S1—1—12 |
抽水 |
立方米 |
240.00 |
21 |
S1—1—7 |
挖淤泥 |
立方米 |
30。00 |
22 |
S4—2—7 |
机械挖土(深≤6m) |
立方米 |
120.00 |
23 |
S1—1—36 |
土方场内运输(运土1km以内) |
立方米 |
120.00 |
24 |
S1—1—11 |
筑拆竹萝滤井 |
座 |
2.00 |
25 |
S1—1—9 |
湿土排水 |
立方米 |
80.00 |
26 |
S1—3—37系 |
拆除桩顶钢砼结构 |
立方米 |
5.10 |
27 |
S4—6—2 |
C15基础砼垫层 现浇混凝土(5—40)C15 |
立方米 |
5.10 |
28 |
S4—6—9 |
C25承台商品砼泵送商品混凝土(5—40)C25 |
立方米 |
94.50 |
序号 |
定额编号 |
工程项目 |
单位 |
数量 |
29 |
S4—6—11 |
承台无底模模板 |
平方米 |
44.66 |
30 |
S4—6—12 |
承台钢筋 |
吨 |
8.10 |
31 |
S4—6—9 |
C25承台商品砼泵送商品混凝土(5—40)C75 |
立方米 |
81.20 |
32 |
S4—6—10 |
承台有底模模板 |
平方米 |
73.36 |
33 |
S4—6—12 |
承台钢筋 |
吨 |
6.99 |
34 |
S4—6—2l |
C20实体式墩台身商品砼泵送商品混凝土(5—40)C20 |
立方米 |
66.30 |
35 |
S4—6—22 |
实体式墩台身模板 |
平方米 |
50.00 |
36 |
S4—6—26 |
墩台身钢筋 |
吨 |
3.31 |
37 |
S4—6—24 |
C20柱式墩台身商品砼泵送商品混凝土(5—40)C20 |
立方米 |
15.71 |
38 |
S4—6—25 |
柱式墩台身模板 |
平方米 |
62.80 |
39 |
S4—6—26 |
墩台身钢筋 |
吨 |
1.50 |
40 |
S4—6—31 |
C20台帽商品砼泵送商品混凝土(5—40)C20 |
立方米 |
11.20 |
41 |
S4—6—32 |
台帽模板 |
平方米 |
8.00 |
42 |
S4—6—33 |
墩台帽钢筋 |
吨 |
0.50 |
43 |
S4—6—35 |
C30墩盖梁商品砼泵送商品混凝土(5—40)C30 |
立方米 |
40.00 |
44 |
S4—6—36 |
墩盖梁模板 |
平方米 |
98.40 |
45 |
S4—6—37 |
墩盖梁铜筋 |
吨 |
4.40 |
46 |
S4—1—10 |
满堂式钢管支架 |
m3空间体积 |
60.00 |
47 |
|
满堂式钢管支架使用费 |
吨·天 |
90.00 |
48 |
|
钢筋混凝土空心板梁成品 |
立方米 |
139.23 |
49 |
|
预应力钢筋混凝土空心板梁成品 |
立方米 |
111.00 |
50 |
S4—7—72换 |
预制构件场内运输(重≤40t,运距200m) |
立方米 |
250.23 |
5l |
S4—8—51 |
安装板式橡胶支座 |
立方分米 |
367.20 |
52 |
S4—8一l0 |
陆上安装板梁(L≤13m) |
立方米 |
139.23 |
53 |
S4—8—1l |
陆上安装板梁(L≤16m) |
立方米 |
111.00 |
54 |
S4—6—77 |
C30板粱问灌缝 现浇混凝土(5—15)C30 |
立方米 |
21.50 |
55 |
S4—6—78 |
板梁底勾缝水泥砂浆1:2 |
延长米 |
645.00 |
56 |
S4—8—62 |
安装板式橡胶伸缩缝 |
米 |
28.00 |
57 |
S4—6—99 |
C25桥面铺装车行道 泵送商品混凝土(5—40) C25 |
立方米 |
70.50 |
58 |
S4—6—100 |
桥面铺装钢筋 |
吨 |
2.60 |
59 |
S4—6—73 |
C25地梁侧石缘石砼现浇混凝土(5—40)c25 |
立方米 |
5.00 |
60 |
S4—6—75 |
地梁侧石缘石模板 |
平方米 |
36.00 |
61 |
S4—6—76 |
其他构件钢筋 |
吨 |
3.00 |
62 |
S4—7—62 |
C75预制人行道板预制混凝土(5—40)C75 |
立方米 |
10.50 |
63 |
S4—7—63 |
预制人行道板模板 |
平方米 |
55.00 |
64 |
S4—7—66 |
预制其他构件钢筋 |
吨 |
0.40 |
序号 |
定额编号 |
工程项目 |
单位 |
数量 |
65 |
S4—8—43 |
安装人行道板水泥砂浆M7.5 |
立方米 |
10.50 |
66 |
S4—6—97 |
C25桥面铺装人行道现浇混凝土(5—40) C 25 |
立方米 |
5.25 |
67 |
S4—6—67 |
C 30防撞护栏砼现浇混凝土(5—25)C30 |
立方米 |
29.00 |
68 |
S4—6—69 |
防撞护栏模板 |
平方米 |
143.00 |
69 |
S4—6—76 |
其他构件钢筋 |
吨 |
3.60 |
70 |
S1—1—25 |
预埋铁件(单件重≤30kg) |
吨 |
0.05 |
7l |
S4—1一12 |
防撞护栏悬挑支架 |
米 |
84.00 |
72 |
S4—8—48 |
安装防撞护栏钢管扶手 |
吨 |
1.23 |
73 |
S4—8—68 |
安装沥青木丝板沉降缝 |
平方米 |
27.0 |
74 |
Sl一1—30 |
商品砼泵车输送 |
立方米 |
385.10 |
75 |
S1—4—19 |
铺筑施工便道 |
平方米 |
550.0 |
76 |
S1—4—20 |
堆料场地现浇混凝土(5—25)C15 |
平方米 |
500.00 |
77 |
S1—4—13 |
搭拆装配式钢桥(三排单层加强) |
米 |
48.00 |
78 |
S1—4—14 |
装配式钢桥使用(三排单层加强) |
米一天 |
7.200.00 |
79 |
S1—1一13 |
封闭式施工路栏(C25砼基础) 现浇混凝土(5—40)C25 |
米 |
100.00 |
80 |
S1—1—15 |
移动式施工路栏 |
百米·天 |
200.00 |
81 |
Sl一1—19 |
桥梁立柱脚手架(高≤10m) |
平方米 |
100.00 |
82 |
S1—1—2i |
桥梁盖梁脚手架(高≤10m) |
平方米 |
100.00 |
83 |
S4—8—57 |
安装钢管泄水孔 水泥砂浆M10 |
米 |
4.00 |
84 |
S4—2—8 |
回填土 |
立方米 |
300.00 |
85 |
|
土方场外运输 |
吨 |
666.90 |
86 |
|
机械场外运输及安拆 |
|
略 |
