  第三讲通用项目


通用项目

一、本册概况
2000
市政定额第一册“通用项目”,共分六章179 只子目,本册定额是各册共性的通用项目,适用于道路、道路交通管理设施、桥涵及护岸、排水管道、排水构筑物及隧道工程。与九三市政定额相比,本册定额在内容与项目上都作了补充与修改,如增加液压镐翻挖路面、过道桥板、预埋铁件、商品混凝土输送及泵管安拆、真空深井井点等,将市政工程所用地基加固子目归集为第六章。
二、各章说明及工程量计算规则
(一)第一章一般项目
本章共14 38 个子目,以下分别予以介绍。
1
.除草定额采用人工除草,采用机械除草时,定额一般不作调整。
2
.挖树根定额按照树木直径以棵计算,树木直径以地面以上20cm 处为准。

3 .平整场地定额中,一般情况下平整场地、薄滚碾压二个子目可以同时套用,以平方米计算。
4
.挖淤泥、流砂定额按人挖机吊考虑,以挖深6m 以内综合取定。挖淤泥工程量按水抽干后的实挖体积计算。挖流砂适用于不打井点而出现局部流砂情况,工程量按水抽干后的实挖体积计算,但不包括涌砂数量。
5
.湿土排水定额,挖土采用明排水施工时,除隧道工程挖土定额中已列抽水设备外,其他工程可计算湿土排水,湿土排水工程量按原地面1 . 0 以下的挖土数量计算,注意湿土排水已考虑施工期间的全部排水。当挖土采用井点降水时,除排水管道工程可计10 %的湿土排水外,其他工程均不得再计算湿土排水。
6
.筑拆集水井定额分混凝土管集水井、竹箩滤井二项,适用于明排水施工集水井定额采用φ800 钢筋混凝土管,当实际采用的管径不同或使用其他管材时,混凝土管允许调整换算,其他不得换算。工程量计算时,排水管道开槽埋管按40 设置一只集水井,其他工程按每个基坑设置一只计算,大型基坑的集水井设置按批准的施工组织设计。
7
.抽水定额适用于河塘及坝内河水的排除,工程量按实际排水体积计算。

8 .施工路栏定额分封闭式路栏及移动式施工路栏。封闭式路栏高度为2.5m ,分混凝土基础、砖基础二种,长度应根据批准施工组织设计计算,若基础下地基松软需要加固时,可另行计算。但拆除及外运工程量不再计算。移动式路栏定额中采用目前标准成品L 98 型移动式路栏,而九三市政定额中的护栏按自行加工制作考虑。移动式路栏定额单位为百米·天,长度根据施工现场实际需要设置,使用天数按施工合同计算。
9
.脚手架定额分双排脚手架、简易脚手架、桥梁立柱脚手架、桥梁盖梁脚手架四项。

上述四种脚手架的适用范围:简易脚手架仅适用于结构高度大于1 . 8m 且小于3 . 6m ; 桥梁立柱及盖梁脚手架分别适用于桥梁立柱及盖梁,高度分别为10m 以内、20m 以内。双排脚手架适用于除上述三种之外的所有脚手架,高度为10m 以内、20m 以内。各种脚手架定额均按平方米计算,定额均按钢管脚手架编制。
( 1
)简易、双排脚手架工程量计算规则① 脚手架面积按长度乘以高度的垂直投影面积计算,长度一般以结构中心长度计算,遇污水处理厂水池的池壁有环形水槽或挑檐时,其长度按外沿周长计算,独立柱长度按外围周长加3 . 6m 计算;② 框架脚手架按框架垂直投影面积计算;③ 楼梯脚手架按水平投影长度乘以顶高计算;④ 悬空脚手架按平台外沿周长乘以支撑底面到平台底的高度计算;⑤ 挡水板脚手架按其水平投影长度乘以顶高计算。

( 2 )桥梁脚手架工程量计算规则① 立柱脚手架按原地面至盖梁底面的高度乘以长度计算,其长度按立柱外围周长加3 . 6m 计算。盖梁脚手架按原地面至盖梁顶面的高度乘以长度计算,其长度按盖梁外围周长加3 . 6m 计算;② 预制板梁梁底勾缝及预制T 形梁梁与梁接头,每一跨(孔)所需的脚手架按该跨(孔)梁底平均高度套用简易或双排脚手架定额,工程量以该跨(孔)梁底平均高度乘以梁长计算。
10
.整修坡面按平方米计算。
11
.预埋铁件定额中已包括制作、安装,预埋铁件分单件重30kg 以内、30kg 以外,按设计需要套用,工程量按设计用量(不计损耗)直接套用定额。
12
钢筋接头定额,钢筋混凝土工程中钢筋连接有手工绑扎、点焊、对焊、电弧焊、锥螺纹纲筋接头、冷压套管钢筋接头、电渣压力焊钢筋接头,各分册定额中钢筋连接按手工绑扎、对焊、电焊编制,而锥螺纹钢筋接头、冷压套管钢筋接头、电渣压力焊钢筋接头是近年来的钢筋连接的新工艺,上述三种钢筋接头定额属新增加子目。钢筋按结构部位套用各册相应定额,若设计需使用锥螺纹钢筋接头、冷压套管钢筋接头,电渣压力焊接头时,套用相应的钢筋接头定额按实际使用量以个计算,同时扣除施工验收规范要求的钢筋绑扎搭接最小长度的钢筋消耗量。
13
.商品混凝土输及泵管安拆使用,商品混送凝土输送定额分泵车输送、固定泵输送,工程量按泵车、固定泵输送混凝土数量计算,若采用多级输送时,工程量应分级计算。泵管安拆使用定额分垂直泵管及水平泵管,泵管安拆按实际需要长度以米计算,泵管的使用以延长米天计算,泵管使用天数按批准的施工组织设计计算。
本节商品混凝土输送及泵管安拆使用不适用隧道工程。
14
.土方场内运输定额分运土、装运土及运距每增加一公里,运土、装运土定额运距均为一公里以内,运土是指挖掘机挖土后直接装车并运输一公里,装运土是指将堆土土方用装载机(铲车)装车并运输一公里,若土方场内运输超过一公里,按每增加一公里计算,土方场内运输按天然密实方的体积计算。
(二)第二章筑、拆围堰
施工桥梁墩台、护岸基础以及泵站出水口时,结构基础常常位于水中,有时水流的流速还比较大,施工时一般希望在无水的条件下进行,故施工桥梁水中基础、护岸基础、泵站出水口等最常用的方法是围堰法。围堰的作用主要是防水和围水。
本章定额围堰型式有:草包围堰、土坝、圆木桩围堰、型钢桩围堰、钢板桩围堰、拉森钢板桩围堰六种。本章定额共五节37 个子目。
1
.围堰定额有关说明:
( 1
)筑拆草包围堰定额分高度lm 以内、2m 以内、3m 以内,每种高度下设有筑拆、养护子目。
筑拆土坝适用于无潮水影响的小沟洪。土坝断面尺寸视具体情况通过计算确定。筑拆圆木桩围堰定额分高度3m 以内、4m 以内,每种高度下设有筑拆、养护子目。筑拆型钢桩围堰定额分高度3m 以内、4m 以内、5m 以内,每种高度下设有筑拆、使用、养护子目。
筑拆钢板桩围堰定额分高度3m 以内、4m 以内、5m 以内、6m 以内,每种高度下设有筑拆、使用、养护子目。

筑拆拉森钢板桩围堰定额分高度7m 以内、高度每增减lm ,高度7m 以内下设有筑拆、使用、养护子目,每增减lm 设有筑拆、使用子目。
( 2
)筑拆围堰定额中列出每延米所需土方(松方)体积,已考虑土方密实、流失量及损耗量。
( 3
)筑拆圆木桩、型钢桩、钢板桩、拉森钢板桩围堰定额中已包括组装拆卸船排及打桩机工作内容,不能再复复计算。但未包括船排压舱费用,发生时,压舱的块石材料重量可按毛合排总吨位的30 %计取。
( 4
)坝内的河水排除套用抽水定额计算。
( 5
)定额中筑拆按延长米计算,使用按延长米.天计算,养护按延长米.次计算,其中天数、次数按各种工程围堰使用天数及经过潮汛次数计算。
2
围堰型式的选择
( l
)正常条件下围堰型式按围堰高选择,即围堰高度确定后,围堰的型式及相应的断面尺寸也就确定。见下表:

围堰高(m

选择形式

围堰断面尺寸

1.00-3.00

草包围堰

顶宽1.5m,边坡:内侧11,外侧临水面11.5

3.01-4.00

圆木桩围堰

坝身宽2.5m

4.01-5.00

型钢桩围堰

坝身宽2.5m

5.01-6.00

钢板桩围堰

坝身宽3.00m

6.00以上

拉森钢板桩围堰

坝身宽3.35m

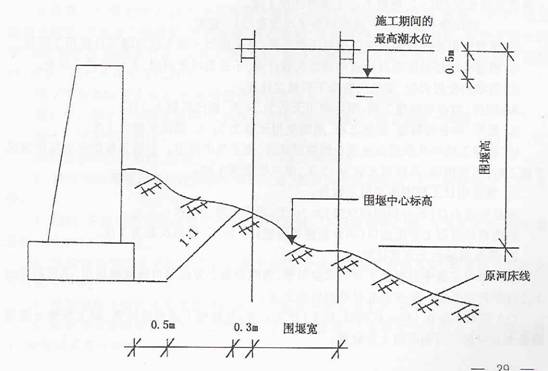

附注;围堰高二(当地施工期的最高潮水位-设计图的实测围堰中心河底标高)+0.50m 。围堰中心河底标高是指结构物基础底的外边线增加0.5m 后,以1 : 1 坡线与原河床线的交点向外平移0.3m 为围堰脚内侧(或围堰坡脚),再增加围堰底宽一半处的原河床底标高即为围堰中心河底标高。(见图)

156

 ( 2 )特殊条件下围堰型式选择
所谓特殊条件是指当遇以下情况时,不按围堰高选择围堰,而是以批准的施工组织设计来选择相应型式。
遇有航运要求的河道,选择围堰型式,应考虑以不影响河道航运为准。

河床坡度大于1 : 1 或河床坡度有突变者以及河水流速大于2 /秒时,应视不同的施工方法来选择围堰式。
栏河围堰(坝)应视具体情况,通过计算来选择围堰(坝)的型式。
注意:
A
.坝高虽在3m 以内,应套用草土围堰,若围堰筑于小河洪里时,尽管小河洪不通航,由于草围堰放坡使坡脚宽度不允许时,可套用圆木桩围堰(高3m 以内)。
B
同样,钢板桩围堰适用于5 . 0m 6 . 0m ,当遇有特殊条件时(河床坡度、流速因素), 虽围堰高小于3m ,但也可套用钢板桩围堰(高3m 以内)。
2
.围堰工程量计算规则
( 1
)围堰工程量分为筑拆、使用及养护三部分:
围堰筑拆长度以米计算,公式如下:
L
A2×(B C D )
式中:L 围堰长度(m ) ;
      A
结构物基础长度(m ) ;
      B
结构物基础端边至围堰体内侧的距离(m ) ;
      C
围堰体同内侧至围堰中心的距离(即1 / 2 围堰底宽)( m )
      D
平行结构物基础的围堰体一端与岸边的衔接距离(m )
当围堰直线长度大于100m 时,可设腰围堰。腰围堰均按草包围堰计算。腰围堰道数=围堰直线长度/50 2 ,尾数不足1 道时计作1 道。
腰围堰长度=( D-围堰坝身平均宽度/2 )×道数。
围堰使用按围堰长度乘以使用天数计算,草土围堰及圆木桩围堰不计使用工程量。

围堰养护按长度乘以经过汛期的次数计算,不受潮汛影响时,不计养护工程量。

围堰的使用天数、潮汛次数按下列规定计算:
A
.驳岸、桥台等新建工程,围堰使用天数为24 天,潮汛次数为2 次;

B .驳岸、桥台等翻建、改建工程,围堰使用天数为31 天,潮汛次数为2 次;

C .驳岸工程中凡采用高桩承台结构形式的,则不考虑围堰。但需先敲拆原有驳岸情况下施工时,可筑围堰,其使用天数为12 天,潮汛次数为1 次;
D
.管道出口工程围堰使用天数为:
成品管道出口(不分新建和改建)为36 天,潮汛次数为3 次;
现浇钢筋混凝土管道出口(不分新建和改建)为36 天,潮汛次数为3 次。

2 .筑拆围堰的土方量计算
筑拆围堰定额中只列出土方的需要数量,围堰所需土方应尽可能就地利用,不可利用的土方应作外运处理。缺少部分可采用外来土方。
( l
)围堰长度在150m 以内时,缺土(外来土方)数量按下述规定计算:缺土数量=围堰需要土方数量-可利用的土方数量。

( 2 )当围堰长度大于150m 时,其中150m 长的缺土数量按上式计算,超出150m 部分的缺土数量,则按超出长度的围堰需要土方数量的50 %计算。如有可利用的土方,则不再计算。
若因特殊情况需要一次性完成超过150m 长的围堰,则土方的数量计算由承发包双方协商解决。
( 3
)围堰定额中已包括了土方的场内运输。
( 4
)缺土来源费用按实计算。
例:某一新建驳岸工程,该河道为有潮汛河流。需筑拆高度为4m 圆木桩围堰,围堰长350m ,本地可利用天然密实方1000m3 ,试计算围堰筑拆、养护工程量及所需土方量。

解:( 1 )筑拆工程量=350m
( 2
)查本章说明,新建驳岸工程,围堰使用经过潮汛次数为2 次。

( 3 )养护工程量=350 ×2 = 700 延长米·

查定额S1 2 10 ,筑拆圆木桩围堰(高度4m 以内)每延长米所需土方(松方)数量为18 . 9 m3 ,养护每延长米· 次所需土方(松方)0 . 17m3
150m 长围堰需要土方数量=150×(18 . 94 / 1.32 ) = 2152 . 27m3 (天然密实方)

超过150m 部分需要土方数量=( 350150 )×(18 . 94 / 1.32 ) ×50 % = 1434 . 85m3 (天然密实方)
养护部分需要土方数量=700×0 . 17 / 1.32 90.15m3
土方数量合计=2152.27 1434.85 90 . 1510002677m3 (天然密实方)

(三)第三章翻挖、拆除项目
本章共有11 39 个子目,适用于市政道路翻挖、管道拆除及结构物拆除。

1 .本章定额内容
本章第一节第七节共25 个子目为翻挖道路,包括翻挖沥柏类面层、混凝土面层、钢筋混凝土面层、二渣及三渣基层、块石基层、碎石基层,液压镐翻挖混凝土面层、钢筋混凝土面层,翻挖侧平石、翻挖人行道、混凝土进口坡。除液压镐翻挖混凝土面层、钢筋混凝土面层外,其余一般均采用空压机翻挖。
第七节为拆除排水管道,拆除混凝土管道直径从φ300 一φ600
第八节一第十节为拆除砖砌体、拆除石砌体、拆除混凝土、钢筋混凝土结构。

第十一节为拆除钢拉条。
本章定额中机械品种、规格已综合取定,一般不作调整。
2
.翻挖道路面层或基层定额按大面积考虑,如遇沟槽或基坑时,人工数量乘以1.20 系数。
3
.翻挖、拆除定额中均已包括废料的场内运输。不包括场外运输,为简化计算,废料容重统一按2 . 2t / m3 计算。
4
.本定额未包括水中拆除,拆除混凝土、钢筋混凝土不包括水中拆除,如需潜水员配合时可另行计算。
5
.拆除混凝土结构未考虑爆破拆除,如实际采用爆破施工时,可另行计算。

6 .拆除排水管道定额中不包括撑拆板、打拔钢板桩、井点降水以及挖土、运土和回填土、发生时可另行计算。

7 .拆除排水管道定额中,工作内容包括拆除管道、腰箍、基座及基础,如只需单独拆除管时,按拆除排水管道定额乘以0 . 75 系数。
8
.在市区建成区,结合排水管道施工需翻挖道路面层、基层时,计算翻挖沟槽范围内道路面层和基层后,沟槽土方部分计算应扣除道路结构层所占体积,不能重复计算。

9 .拆除拉条定额中不包括挖土、运土、回填土,实际发生时,可另行计算。

10 .凿除打入桩桩顶混凝土,按拆除钢筋混凝土结构定额子目人工及机械台班数量乘以1 . 5 系数计算。凿除钻孔灌注桩桩顶混凝土不乘系数。
11
.本定额不适用于拆除人防工程,拆除人防结构工程应套用人防定额。本定额也不适用于特殊结构物拆除,如碉堡、船坞等工程,发生时由承发包双方协商解决。

12 .本章工程量计算规则
( 1
)拆除道路结构层及人行道按拆除面积以平方米计算。
( 2
)拆除侧平石及排水管道按长度以米计算。
( 3
)拆除砖、石砌体及混凝土结构按实体积以立方米计算。
( 4
)拆除钢拉条按直径以根计算。
(四)第四章临时便桥便道及堆场
本节共有3 20 个子目,包括临时便桥、便道、堆场,其中便道、堆场定额为补充子目,九三市政定额中便道、堆场内容在总说明中以文字直接费表示,2000 市政定额将便道、堆场编为定额子目。
1
.搭拆临时便桥定额分搭拆普通便桥、沟槽便桥及过道桥板。普通便桥分机动车便桥及非机动车便桥,普通便桥适用于跨越河道或沟槽宽度大于5 的临时便桥,按机动车或非机动车便桥分别套用,机动车便桥适用荷载等级为汽-10 的施工车辆,机动车便桥按宽度7 取定计算,若超过汽-10 标准,可以另行计算或按荷载等级套用装配式钢桥定额。普通便桥以平方米计算。沟槽便桥分为非机动车、机动车二项,跨越的槽宽均为3 以内、5 以内,机动车沟槽便桥采用路基箱板,沟槽便桥按搭拆的座· 次计算。过道桥板定额分板长2m 3m , 2m 3m 过道桥板每块采用的规格分别为1.2×2m 1 . 2×3m ,过道桥板按块· 天计算,块数按施工现场实际需要设置,使用天数按施工合同计算。
2
.搭拆装配式钢桥,装配式钢桥为半穿式桥梁,主梁由各节3 长的析架用销子连接而成。两边主梁间用横梁联系,每节析架的下弦杆上设置二根横梁。横梁上放置四组纵梁,靠边搁置的二组纵梁为有扣纵梁。纵梁上铺木质桥面板,有扣纵梁上的扣子用来固定桥面板的位置。桥面板的两端安放护轮木,通过护轮木与纵梁相连接,将桥面压紧在纵梁上。桥梁两端设有端柱,主梁通过端柱支撑于桥座与座板上。钢桥与路堤用桥头搭板相连接。装配式钢桥的特点是,部件轻巧,各部件之间销子或螺栓连接,装拆方便,能迅速建成,适用于施工及其他车辆通行,也适用于战备时紧急抢修。装配式钢桥桥面净宽3 . 7 ,为单车道,跨径从9 69
装配式钢桥定额分为单排单层加强,双排单层加强、三排单层加强、双排双层加强、三排双层加强共五项。每项又分为搭拆、使用两个子目,搭拆按米计算,使用按米·天计算,搭拆装配式钢桥应按批准的施工组织设计,根据跨径和荷载等级选用相应的钢桥型式,天数按施工合同计算。
3
.铺筑施工便道及堆场

 ( 1 )便道
铺筑便道的条件:凡新建道路的内侧边或排水管道的中心线距原有道路边30m 以上时,可按规定计算修筑施工临时便道。若原有道路不能满足运输工程材料需要需加固拓宽时另行计算。
便道结构:定额中便道按20cm 厚道碴铺筑取定,当实际结构不同时,允许调整。当便道采用混凝土结构时,套用道路工程人行道混凝土基础定额计算。
便道长度计算规定
A
.道路工程:按道路长度的30 %计算;
B
.排水管道工程:管道按总管长度的60 %计算,排水箱涵按长度的80 %计算;

C .泵站工程:按沉井基坑坡顶周长计算;
D
.桥涵及护岸、污水处理厂及隧道工程按批准的施工组织设计计算;
E
.当一个工地同时施工道路和埋管时,应选取其中一项大值计算便道长度,不得重复计算;
F
.排水管道工程遇有泵站时,管道长度计算至泵站平面布置的围墙处。

便道宽度计算规定
A
.桥梁、隧道及泵站沉井工程为5m ;
B
.道路、护岸、排水管道工程为4m
经综合测算,便道不计算翻挖及旧料外运。
( 2
)堆料场地
堆料场地用于材料堆放以及砂石料堆放(包括搅拌机场地)。
堆场面积计算的一般规定
A
.主跨≥25m 或多孔总长≥100m 的桥梁、沉井内径≥20m (或矩形≥300 m2)的泵站、隧道及污水处理厂工程为1000 m2;
B
.主跨≥25m 或多孔总长≥100m 的桥梁跨河两端同时施工为1500m2 ;

C .主跨<25m 或多孔总长≥100m 的桥梁、沉井内径<20m (或矩形<300 m2 )的泵站为500 m2
D
.排水管道为400 m2
E
.驳岸、防洪污墙为300m2
堆场面积计算的其他规定
A
.当现场有可利用的场地时,堆料场地面积应扣除该部分面积;
B
.当单位工程主体采用商品混凝土时,堆料场地面积按上述规定的50 %计算;

C .排水管道与泵站工程属同一排水系统,并由同一单位施工时,堆场面积按上述规定标准的80 %计取。
堆场结构一般不允许调整。
堆场不计算翻挖及旧料外运。
(五)第五章井点降水
地下构筑物、深基础及排水管道在地下水位以下的含水土层中施工时,采用明挖、明排水方法,常会遇到地下水涌水或较严重的流砂现象,不但使基坑无法挖深,还会造成大量水土流失,影响邻近建筑物的安全,故一般需采用人工降低地下水位。人工降低地下水位常用井点降水方法,井点降水是在基坑的一侧(二侧)或四周埋入深于坑底的井点滤水管,以总管连接抽水,使地下水位低于基坑底,以便在无水干燥的状态下施工。井点降水不但可防止流砂现象和增加边坡稳定,而且便于施工。
井点降水定额包括轻型井点、喷射井点、大口井点、深井井点。
1
.采用井点条件
根据本市的地下水位和土质情况,当开挖深度在3m 以上,根据地质钻探和土质分析报告,遇到下列情况会产生流砂现象时,可采用井点降水。

( 1 )组成颗粒中,粘土含量<10 % ,粉砂含量>75 % ;

( 2 )土质不均匀系数D60 / D105  D60 -限定颗粒,D10 -有效颗粒);
( 3
)土质含水量>30 % ;
( 4
)土质孔隙率>43 %或土质孔隙比>0 . 75 ;
( 5
)在粘性土层中夹薄层粉砂,其厚度超过250cm
2
.各类井点适用条件
开挖深度在6m 以内采用轻型井点;当开挖深度在6m 以上时,则采用喷射井点。采用大口径井点、深井井点应按批准的施工组织设计执行。开挖深度指从原地面至沟槽、基坑底面或沉井刃脚设计标高的深度。
3
.井点定额中设备组成
( 1
)每套井点设备规定:

轻型井点一井点管间距为1 . 2m ,以50 根井管、相应总管60m 及排水设备;
喷射井点一井点管间距为2 . 5m ,以30 根井管、相应总管75m 及排水设备;
大口径井点一井点管间距为10m ,以10 根井管、相应总管100m 及排水设备。

( 2 )定额中井管长度包括滤网在内,并已包括观测孔。
4
.井点定额套用

( 1 )轻型井点、喷射井点、大口径井点定额均分为安装、拆除、使用。安装、拆除均以根为单位,使用以套.天为单位。喷射井点按深度编列10m 15m 20m 25m 30m 、五档。大口径井点按深度编列15m 25m 二档。
( 2
)井点使用单位套·天,累计尾数不足一套者计作一套,一天按24 小时计算。

( 3 )定额中未包括井点挖槽工作内容,可另行计算,打井点抽槽宽度为0 . 8m ,深度为:建成区挖至道路隔离层底,非建成区挖至50 70cm
( 4
)当采用其他技术措施起隔水帷幕作用时,不得重复计算井点降水费用。
( 5
)真空深井井点为补充定额,深井井点适用于涌水量大、较深的砂类土,降水深度可达50m 以内。
真空深井井点定额有深度19m 安装、拆除、使用以及每增减lm 的安拆、使用。真空深井井点按不同深度计算,安装、拆除以座为单位,使用以座.天为单位。
5
.工程量计算规则
( l
)井点布置:
排水管道:顶管基坑按外侧加1 . 5m 环状布置。开槽埋管除特殊情况根据批准施工组织设计需要按双排布置外,其余均按单排布置。
泵站沉井(顶管沉井基坑):按沉井外壁直径(不计刃脚与外壁的凸厚度)加4m 作直径环状布置。
( 2
)井点使用周期:
排水管道:
采用轻型井点按下表计算:

管径

(毫米)

开槽埋管

(套·天)

顶管

(套·天)

φ300~φ600

22



φ800

25



φ1000

27

28

φ1200

28

30

φ1400

30

32

φ1600

32

32

φ1800

34

33

φ2000

40

33

φ2200

42

34

φ2400

42

35

φ2700

44

37

φ3000

47

40

φ3500

50

43

注:① 采用喷射井点时,按上表减少5 . 4 套·天计算;
UPVC FRPP 管开槽埋管,按上表使用量乘以06 系数计算。

泵站沉井:沉井内径≤15m 50 套·天;当内径>15m 时为55 天,套数按实际长度计算(矩形沉井按等圆面积计算)。顶管沉井基坑均按30 套·天计算。
隧道工程:盾构工作井沉井、暗埋段连续沉并和通风井按50 天,大型支撑深基坑开挖采用大口径井点按114 天,套数按实际长度计算。
(六)第六章地基加固
当天然地基的强度或变形不能满足结构承载能力或市政工程建设对环境保护的要求时,采用各种方法进行地基加固是行之有效的。上海地区的地基属软弱粘性土(简称软土), 软土的特点天然含水量高、天然孔隙比大、抗剪强度低、压缩系数高、渗透系数小,在荷载的作用下,软粘土地基承载能力低,地基沉降变形大,不均匀系数也大,而且沉降稳定历时比较长。软土地基在市政工程实践中遇到较最多的是需要进行地基加固。地基加固方法种类繁多,考虑到上海市政工程的适用性,本章定额编制上海地区最常用的几种加基加固方法,包括树根桩、深层搅拌桩、压密注浆、高压旋喷桩、粉喷桩。需要注意的是,压密注浆、分层注浆、高压旋喷桩的浆体材料定额含是与设计含量不同时,应按设计含量调整。

1 .树根桩
树根桩类似小直径的钻孔灌注桩,上海地区常用的树根桩直径为φ150 一φ300,桩长一般为8 30m ,在市政工程中,树根桩既可作为侧向支护,用于保护建筑物及地下管线,又可作用抗渗漏水帷幕,还可作为小直径的灌注桩,承受轴向力,增加地基承载力。

树根桩施工主要工艺为:成孔、吊放钢筋笼和压浆管、填灌碎石、压浆。
树根桩定额分围护树根桩、承重树根桩,均以立方米计算。用于侧向支护及漏水帷幕的套用围护树根桩,用于承重套用承重树根桩。树根桩工程量按设计载面面积乘以设计长度以体积计算。树根桩钢筋笼按设计图纸用量套用第四册桥涵工程钻孔灌注桩钢筋笼定额计算。
2
.深层搅拌桩

深层搅拌桩是利用水泥、石膏粉等材料作为固化剂,通过特制的深层搅拌机械,在地基深处就地将软土和固化剂强制搅拌,利用固化剂和软土之间所产生的一系列物理一化学反应,使软土硬结成具有整体性、水稳定性和一定强度的地基。上海地区一般采用水泥配以水玻璃及石膏粉与饱和软粘土相搅拌,形成一根根搅拌桩,互相搭接则形成搅拌桩墙,既可以用于增加地基承载力和作为基坑开挖的侧向支护,也可以作为抗渗漏水帷幕。
深层搅拌桩施工主要工艺为:定位、搅拌下沉、上提喷浆搅拌、重复搅拌、清洗移位。深层搅拌桩定额分钻进空搅、一喷二搅、(水泥掺量12 % )、二喷四搅(水泥掺量12 % )、水泥掺重每增减1 %四个子目。
深层搅拌桩工程量按设计截面面积乘以桩长以立方米计算。桩长计算规定:围护桩按设计桩长计算;承重桩桩长按设计桩长增加40cm 计算。
空搅按原地面至设计桩顶面的高度计算。
注意的是一喷二搅、二喷四搅定额中已包括钻孔、喷浆搅拌,空搅只是在发生空搅时才能计算。
3
.注浆
( 1
)注浆是用压力泵把水泥浆液或化学浆液注入地基以改善地基土的物理力学的一种地基加固的方法。注浆常用于地下工程的防渗堵漏,减少地基的沉降、不均匀沉降,体侧向位移,可减少施工对地面建筑和地下管线的影响。
( 2
)注浆分为分层注浆、压密注浆。
( 3
)分层注浆
( 4
)分层注浆施工程序为:钻孔、灌入护壁泥浆、下塑料阀管、开环、压浆、清洗、移位。( 5 )分层注浆定额分为钻孔、注浆两项。钻孔以设计图纸规定深度以米计算,布孔按设计图纸或批准的施工组织设计。注浆数量按设计图纸注明体积计算。而九三市政定额按深度按孔计算。压密注浆
压密注浆施工程序:钻孔、灌入护壁泥浆、安插注浆管、压浆、清洗、移位。
压密注浆定额分为钻孔(人工钻孔、机械钻孔)、注浆两项。钻孔按设计图纸规定的深度以米计算。布孔按设计图纸或批准的施工组织设计。注浆工程量计算:
设计图纸明确加固体体积的,应按设计图纸注明的体积计算。
设计图纸上以布点形式图示土体加固范围的,则可按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算平面计算注浆体积。
如设计图纸上注浆点在钻孔灌桩之间,按两注浆孔距的一半作为每孔的扩散半径,以此圆柱体体积为计算注浆体积。
而九三市政定额按深度以孔计算或以加固土体体积计算。
4
.高压旋喷桩
高压旋喷有双重管、三双管法,双重管旋喷是在注浆管端部侧面有一个同轴双重喷咀,从内喷咀喷出20MPa 左右的水泥浆液,从外喷咀喷出0 . 7MPa 的压缩空气,在喷射的同时旋转和提升浆管,在土体中形成旋喷桩。三重管旋喷使用的是一种三重注浆管,这种注浆管由三根同轴的不同直径的钢管组成,内管输送压力为20MPa 左右的水流,中管输送压力为0 . 7MPa 左右的气流,外管输送压力为25MPa 的水泥浆液。高压水、气同轴喷射切割土体,使土体和水泥浆液充分拌和,边喷射,边旋转和提升注浆管形成较大直径的旋喷桩。高压旋喷桩施工程序为:定位、钻孔、插管、旋喷、冲洗、移位。
高压旋喷桩适用于地基加固和防渗,或作为稳定基坑和沟槽边坡的支档结构。

高压旋喷桩定额分钻孔、双重管喷管喷浆、三重管喷浆三项。钻孔按原地面至桩底底面的距离以延长米计算。喷浆分双重管、三重管,均按设计加固桩截面面积乘以设计桩长以立方米计算。而九三市政定额三重管旋喷桩按深度以孔计算。
5
.粉喷桩
粉喷桩尤其适用于高含水量的淤泥质粘土,加固深度以不超过12m 为宜。

粉喷桩施工程序为:定位、予搅下沉、提升喷粉搅拌、重复搅拌、移位。
粉喷桩定额分水泥掺量每米45kg ,每米增减5kg 二项,粉喷桩按设计截面面积乘以设计长度以立方米计算。
