一、本章定额包括打拔临时性钢板桩、打永久性钢板桩、过道板、警示标志、施工路栏及周转性材料使用费。共五节内容。
二、打拔钢板桩定额中土质己综合取定。打拔钢板桩均以直桩为准,根据桩长和每米桩量确定定额子目。
三、沟槽平均深度>1.5m时,可以根据实际需要计取打、拔钢板桩费用。
四、打、拔临时性钢板桩定额以槽型钢板桩按桩长及每米沟槽的钢板桩块数予以划分,见表5-7-1。
表5-7-1 沟槽深度选用槽型钢板桩形式表
注:当沟槽边距河岸、建筑物小于1.5m时,深度在2.01-2.50范围内的沟槽,可用4m桩,按每米3块使用。
五、凡打断或打弯的钢板桩,均需拔除重打,并不得重复计算打、拔钢板桩的工程量。打临时性钢板桩子目己包括损耗量。
六、双管或多管同沟槽在套用安装、拆除钢板桩支撑时,不得以两根或多根沟槽计算,钢板桩支撑的深度不变,以沟槽宽度来确定调増系数。取定值见表5-7-2。
表5-7-2 定额钢板桩支撑沟槽宽度取定表
七、在沟槽深度>1.5m,当不是采取打拔钢板桩而是采用支撑桩时,应套用安装拆除钢板桩支撑子目,其消耗量乘以系数1.25。
八、打永久性钢板桩的损耗量定额中未列入,可按拉森钢板桩为1%,槽型钢板桩为6%计算。
九、工程量在40吨以内的打、拔钢板桩工程为小型打桩工程,其人工、机械消耗量可乘以系数1.1。
十、搭拆过道板定额分为大铁板、路基箱。定额使用天数己取定12天/次。
十一、安装减速垄按单边考虑。
十二、移动式施工路栏目前采用的标准成品是L一98移动式路栏,定额中己从制作分摊综合考虑了各种材料和机械,如自行加工制作时,定额不作调整。
十三、移动式施工路栏使用量的核定,每施工段按2000m划分,其中当管道敷设长度小于或等于400m时按实际长度计算,当管道敷设长度大于400m时,按400m计算。
十四、槽型钢板桩使用量的核定,每施工段按2000m划分,其中当管道敷设长度小于或等于400m时按实际长度计算,当管道敷设长度大于400m时,按400m计算。
十五、满堂式钢管支架每立方米空间体积按50kg(包括连接件等)计算,支架的使用天数按施工合同计算。
工程量计算规则
一、打、拔临时性钢板桩按延长米(单面)以“m/单面”计算。一般在管道埋地沟槽中采用双面槽型钢板桩,其使用量应为定额消耗量乘以2。
二、安装、拆除钢板桩支撑区分沟槽深度按延长米以“m”计算。
三、打永久性钢板桩工程量按块数及每米重量以“t”计算。
四、钢板桩使用量按钢板桩使用重量和使用天数以“t·d”计算。
1.槽型钢板桩使用重量由沟槽长度,钢板桩长度,每米沟槽的钢板桩块数及钢板桩的每米重量等因素所构成。每米沟槽使用的不同钢板桩长度及不同块数规定见表5-7-3。

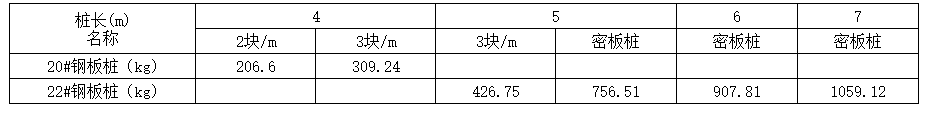

表5-7-3 每米沟槽槽型钢板桩(单面)重量表
2.槽型钢板桩使用量的计算:
槽型钢板桩使用量=每米沟槽的钢板桩重量×钢板桩使用的沟槽长度×钢板桩使用天数
3.除设计另有规定外,槽型钢板桩使用天数可按钢板桩使用天数表(表5-7-4)中规定的施工工期计算。同底双管同沟槽排管时,钢板桩使用天数应先计算相对管径,可按表1-1-1的沟槽宽度所对应的管径选取,介于两种口径之间的取小值。
4.表5-7-4为基本周期表,在管道安装中,球墨铸铁管系数为0.9。计算时实际铺设长度的使用天数采用内插法,计算结果数据采用余数进位法。
钢板桩使用天数按下列公式计算:
(1)排管长度在600m以下的钢板桩使用天数为:
式中:
Ti,本工程排管长度的钢板桩使用天数(天);
TX,小于本工程排管长度的表列长度钢板桩使用天数(天);
TD,大于本工程排管长度的表列长度钢板桩使用天数(天);
LX,小于本工程排管长度的表列长度(m);
LD,大于本工程排管长度的表列长度(m);
Li,本工程排管长度(m);
K,调整系数。
(2)排管长度在600m以上的钢板桩使用天数为:
Ti=[T600+n×T200]×K
式中:
Ti,本工程排管长度的钢板桩使用天数(天);
T600,600m排管长度的钢板桩使用天数(天);
T200,大于600m时每200m的钢板桩使用天数(天);
n,本工程排管长度扣除600m后的200m的倍数;
Li,本工程排管长度(m);
K,调整系数。
(3)计算钢板桩使用天数时,应根据不同的管道材质确定调整系数。
五、不同口径连续排管时应按累计延长米计算钢板桩使用天数。
六、移动式施工路栏的使用天数计算公式与钢板桩使用天数计算公式相同。
七、如施工方案需要沟槽两边设置施工路栏时,施工路栏的使用长度乘以2。
八、搭拆临时过道板以“m2·次”为计量单位。
九、满堂式钢管支架使用以“t·d”为计量单位。
