一、加固
1、加固改造及零星工程系指已建工程因局部不符合战术技术或使用要求而进行的土建工程项目。凡符合下列条件之一者按本章定额或本章说明相关规定执行:
工程扩建面积(建筑面积)不超过20 m2。
砖砌体单项工程量不超过15m3。
混凝土单项工程量不超过20m3。
混凝土.砖砌体总工程量不超过30m3。
2、砖砌体加固改造及零星工程套用相应新建项目定额时,定额人工乘以系数1.05。
3、混凝土.钢筋混凝土加固改造及零星工程套用相应新建项目定额时,定额人工乘以系数1.10,其他不变。
4、本章未加说明和规定的项目,套用新建定额。
5、揭开覆土层加固工程顶盖按叠合板上混凝土项目执行,包括表面清洗,定额人工乘以系数1.10。在外部加固工程围护墙,按原墙加固项目定额。
6、本章加固项目按预拌非泵送混凝土编制。
二、拆除
1、整体民防工程机械拆除,抗力等级以“5级”民防工程选型编制的,定额已包括:工程顶盖上及周边挖土、施工排水、钢筋切割、混凝土破碎,场内清运装车。高于“5级”或低于“5级”民防工程,套用相应定额子目,其人工.机械台班分别乘以系数1.10、0.90。拆除砖墙套用素混凝土子目,人工、机械台班分别乘以系数0.7。
2、砖墙表面凿毛,按混凝土凿毛子目人工乘以系数0.7。
3、钢筋混凝土墙机械钻孔,定额是以墙厚小于30cm编制的。如墙厚>30cm,≤40cm,人工.机械分别乘以系数1.15;墙厚>40cm,小于≤50cm,人工.机械分别乘以系数1.30;钻头、水按墙厚比例调整,其他不变。
4、拆除的垃圾量,详见“拆除垃圾量参考表”。
三、堵漏
1、防水堵漏工程实行质量保修,保修期限由双方约定。
2、定额中防水堵漏的裂缝宽度指1mm范围内,超过1mm,由甲乙双方经现场勘查按实际用料协商计取。
3、沉降缝按缝宽5cm编制。定额分为止水带注浆堵漏、止水带嵌缝注浆堵漏、调换止水带子目,止水带注浆堵漏缝宽大于5cm,按每增加1cm缝宽用量定额执行;调换止水带子目未包括挡水砌墙费用。
4、防水堵漏不包括拆除及恢复原装饰部分。
5、砖结构堵漏按混凝土相应定额子目,人工、浆液分别乘以系数0.70、1.10。
6、沉降缝堵漏,不包括角铁框处的渗漏水,角铁框处的渗漏水,按一般点漏、缝漏定额执行。
四、人防设备、金属面油漆:
1、人防门、防爆波活门、及钢门窗定额均以双面油漆为标准。人防门、防爆波活门刷漆定额已包括门框工程量;钢门窗定额计算工程量时均不扣除玻璃和窗纱部分面积。
2、半截玻璃钢板门油漆,玻璃面积超过全门面积30%时,钢板门定额材料按70%计算。
五、加固、改造、拆除、堵漏定额中已综合考虑了作业面及场内运输因素。

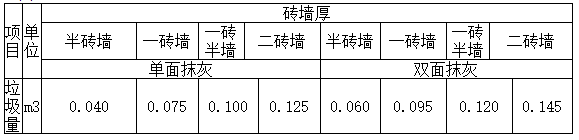

拆除垃圾量参考表
单位:m2

工程量计算规则

一、原墙(拱)钢筋混凝土加固、喷射混凝土加固均按设计加固体积计算。
二、墙(拱)混凝土、喷射混凝土加固,如设计有钢筋网,钢筋网制作、绑扎按挂网展开面积计算。
三、钢筋网加固如需安放锚固筋,按设计锚固点间距,以锚固点数量按相应定额计算。
四、各种门窗拆除以“樘”计算。各种预制钢筋混凝土构件、现浇钢筋混凝土构件及砖柱、各种砌体的拆除,均按包括粉刷层在内的实拆体积计算。砖墙拆除、粉刷层铲除以实际拆(铲)除面积计算。
五、大小便槽、混凝土排水管、混凝土明沟的拆除以延长米计算。混凝土散水、地坪、预制地面块拆除按实际拆除面积计算。
六、民防工程机械拆除,工程量按实拆体积计算(不包括粉刷层)。柱工程量归并在墙内计算;底板结构梁、单梁及顶板反梁的工程量分别归并在底板、顶板内计算;工程采用不同材料组成结构形式,工程量应按材料品种分别计算。
七、凿混凝土边沟、墙槽按延长米计算。砖墙部分凿除、混凝土面层凿毛以实际面积计算。墙体锚固按锚固点计算。
八、钢筋混凝土钻孔、切割墙洞,按不同孔洞直径、面积,以个计算。
九、化学注浆、嵌缝堵漏按米计算,单孔注浆堵漏按个计算。
十、沉降缝注浆堵漏、调换止水带按工程内侧面周长.按米计算。
十一、防水抹面按实际面积计算。
十二、人防设备、金属面油漆
1、人防门、防爆波活门除锈,刷漆不分型号、规格,按门扇面积计算。
2、钢门窗除锈,刷漆,按洞口面积计算;集水井盖板按展开面积计算。
3、封堵框、止水铁框除锈,刷漆按框周长,按米计算。
4、活门、阀门、过滤吸收器除锈,刷漆按个计算。
十三、更换橡胶密闭条(板)按门扇面积计算;双扇门更换中缝条、活门槛更换门槛条,按米计算。

文档更新时间: 2021-05-18 09:59   作者:lpp
