一、本章定额内容包括地下管线复核、钻机安装、拆除、调试、穿越管道地面布管、充填式注浆、泥浆抽集、拖头安装、拆卸、水平定向钻钻导向孔、水平定向钻扩孔和水平定向钻管线回拖。

二、本章定额应与其它分册定额配套使用。

三、地下管线复核子目用于施工前对作业影响区域内的既有地下管线进行复核定位,己综合考虑原有地下管线的不同材质及采用的探测工艺和仪器。

四、钻机安装、拆除、调试子目中不包括钻机场外运输费用,可套用第六分册相关子目。

五、管道地面布设子目中滚轮架根据定向钻进管线口径不同,分为小、中、大三种规格,管道公称直径DN300以内、公称外径dn315以内为小型滚轮架,公称直径DN600以内,公称外径dn630以内为中型滚轮架,公称直径DN600以上、公称外径dn630以上为大型滚轮架。该定额按正常施工场地条件考虑,若因场地受限而发生管道整体平移,可另行计算。

六、充填式注浆中。若施工组织设计要求注浆管随定向钻进管道永久性埋设,可扣除该子目中摊销量,另行増加实际材料消耗量。

七、泥浆抽集的工作内容为定向钻施工过程中产生的多余泥浆抽吸,不包括泥浆外运内容。

八、泥浆池可根据现场实际情况,按设计或施工方案要求的尺寸进行砌筑。

九、本章定额的钻导向孔、扩孔子目根据下表二种土质划分,参见下表:

十、扩孔施工应按有关技术规范的要求,根据定向钻进管线的管径、地质条件、设备能力等,分一次或几次逐级进行。

十一、本章定额的管线回拖材料分为钢管和PE管两种,按常用规格计列。

十二、本章定额的穿越长度分为四种:短距离(〈300米)、中距离(300800米)、长距离(8001600米)、超长距离(>1600米)。定额穿越长度按800米以下编制,大于800米的穿越工程,在套用扩孔、管线回拖定额时,应乘以下表相应的长度系数。

穿越长度系数表

工程量计算规则

一、地下管线复核工程量计算:宽度按定向钻进管线中心线两侧各5m,长度按入、出土点水平长度两侧各加10m计,以“m2”为计量单位。双管或多管定向钻进的间距在10m以内时,宽度可按最外侧两根管道设计中心距两侧各5m计,管道间距在10m以外时,复核面积分别计算。

二、钻机安装、拆除、调试按钻机数量以“处”为计量单位。

三、管道地面布设按管线长度以“m”为计量单位。

四、充填式注浆分口径按管线长度以“m”计算。

五、定向钻进工程每米管道对应的泥浆抽集总量可按以下公式计算:

V=KLnD2/4

式中:

V—管道泥浆抽集总量(m3)

K一管径系数L一管道长度(m)

D—回扩孔终孔外径(m)

管径系数见下表:


六、拖管头安装拆区分材质以“个”为计量单位。

七、钻导向孔、扩孔及管线回拖工程量均按延长米以“m”为计量单位,其中管线回拖工程量按钻导向孔长度每端各加1.5m。

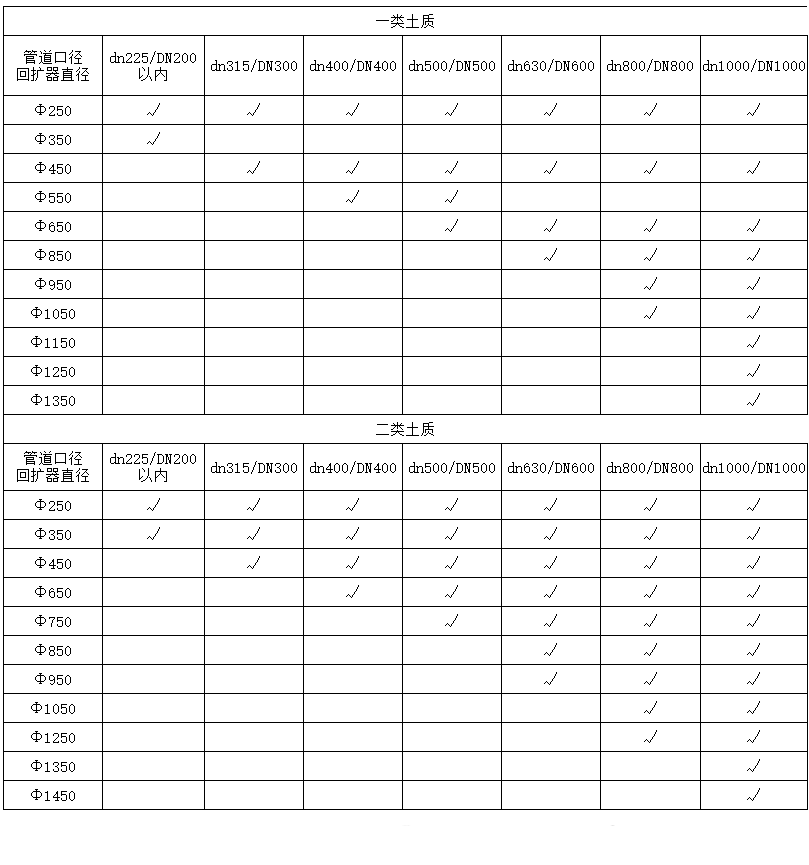

八、扩孔施工应按有关技术规范的要求,根据定向钻进管线的管径、地质条件、设备能力等,分一次或几次逐级进行。扩孔口径自小至大依次进行,最终扩孔直径按设计要求或施工方案确定,无明确要求时可按规范要求取定向钻进管道口径的1.2~1.5倍。回扩器级配根据施工组织设计方案确定,可参见下表:

回扩器级配表
