说明

一、包括范围
本章定额由绿地整理和栽植花木两节内容组成。
二、组成内容
绿地整理节,包括挖树根和清除杂草、起挖苗木、绿地土方、屋顶基层处理等工程内容组成。
栽植花木节,包括栽植花木、盆栽植物、栽植屋顶植物、栽植垂直绿化、植物假植等工程内容组成。
三、综合说明
(一)工作内容
本定额项目包括的工作内容:绿化种植前的准备工作;种植时人工、材料(辅助材料)、机械的使用量;树木栽植后一个月以内,花坛栽植后十天以内的养护管理工作:以及绿化种植后,周围2米以内的垃圾清理工作。
(二)土质分类
绿化种植工程中的苗木起挖或栽植,均以一、二类土为计算标准:若遇三类土人工乘以1.34系数,四类土人工乘以1.76系数。
(三)材料运输
1、苗木施工现场内水平运输距离取定为50米,己包括在定额项目内。
2、苗木单价中己包括至施工现场的运输费用,若在施工过程中发生工程苗木场外运输时,可根据《工程苗木台班摊销量取定表》的有关规定计算。若遇废弃苗木场外运输,可按《工程苗木台班摊销量取定表》台班量乘以0.5系数计算外运台班量。
3、屋顶花园垂直运输,按25米檐高取定。若超过25米,可根据施工实际使用情况另行计算。
(四)技术措施
1、树木栽植的技术措施(支撑架、绕树杆、遮荫棚搭设等),根据实际需要的支撑方法和材料,可套用第四章绿化措施中相应的定额子目,另行计算。
2、垂直绿化发生的脚手架或升降机械费用,定额项目中未包括,可根据实际使用情况另行计算。
(五)成活率
苗木价格中,己包括苗木场外运输及种植损耗等因素,苗木种植后成活率为100%。
四、定额项目说明
1、挖树根和清除杂草项目:适用于废弃苗木的起挖和清除。苗木的废弃必须经绿化管理部门批准后方可执行。其定额子目中己包含装卸车、本市范围内的运输、外运清理等费用。
2、苗木起挖项目,适用于再次利用苗木的工程内容。其工作内容包括起挖至回土填穴,未包括场外运输费用。若遇修剪、摘冠时需使用平台升降车等升降机械,发生时可和场外运输费用一样根据实际情况按实计算。
3、树穴换土,系在绿化施工过程中,原种植土不符合种植要求时而发生,可套用相关子目。树穴换土分为带土球和裸根苗木两种方式,分别套用不同项目计算换土量。定额子目中己包含种植土50米范围内的水平运输费用,不得重复计算。
4、人工挖土方、回填土、人力车运土方等项目,系指绿化土方造型施工过程中所发生的工程内容。
5、绿地土壤改良中的改良介质土,应按照设计要求不同进行配置、组价,其土方耗量为松散土(虚方)。
6、植物假植:指苗木不能及时栽植时,将苗木根系用湿润土壤临时性填埋的方式,是绿化工程临时性措施。
五、项目工程内容换算
1.屋顶基层处理项目中,找平层配合比、厚度不同时,可换算,但其耗用总量不变。
2、根据上海市屋顶绿化技术规范规定,遵循“适量种植小乔木,严格控制大乔木”的原则,定额子目编制时以中、小规格苗木为主。若超出定额范围的,子目消耗量可进行换算。
3、立体绿化项目中,龙骨基层,分为轻钢、铝合金、木龙骨三种,应根据不同材质,套用相应的定额项目。其耗用量可依据设计图纸要求进行换算。
六、本章定额未包括的项目
1、种植前建筑垃圾及其它障碍物的清理;
2、反季节苗木的栽植;

工程量计算规则

一、工程量计算规定
(一)起挖苗木:起挖后的场外运输费用,可另行计算。
(二)绿地土方
1、绿地整理,按实际施工面积以平方米计算。
2、土方造型,若采用人工造型,根据挖土标高和堆地形标高之间绝对值,折换成平面长度,再根据不同的运输方式,按本章附表二:《绿地土方造型人力车运土上下坡高度折平表》的有关规定计算;若采用机械造型,套用机械土方造型定额子目,可根据推距的不同进行换算。
3、改良介质土,定额中中以虚方计算。若按实方计算应乘以1.30系数。
(三)屋顶基层处理
1、屋顶清理,按实际施工面积计算。
2、耐根穿刺防水卷材,根据粘贴平面和立面方式的不同,按实际铺设面积计算。
3、排水板安装,分为块料式、卷材、锁扣式三种方式,按实际铺设面积计算。
4、回填级配卵石、陶粒,按实际铺设面积×铺设厚度计算。
5、土工布滤水层、保湿毯,按实际铺设面积计算。
(四)地面栽植花木
1、树木不论大小,均以株为单位。
2、绿篱分单排、双排、片植三类。单、双排绿篱均按修剪后净高度以延长米计算,二排以上(不包括二排)绿篱视作片植面积计算。片植绿篱按修剪后净高度按面积计算。
3、草皮以面积为单位,籽播类以公斤为单位。
4、其它的可根据植物生长习性,以丛、盆、缸等为单位。
5、土球直径:起挖或栽植带土球乔、灌木,土球直径的取定:
(1)乔木按胸径的6~8倍计算(胸径指离地面1.2m高处的树杆直径):
(2)灌木按地径的6~7倍计算(地径指离地面0.3m高处的树杆直径)。
(3)灌木或亚乔木(如丛生状的桂花等)按其蓬径的1/3计算土球直径。
(五)栽植屋顶植物
栽植屋顶植物,工程量计算规则和前地面栽植花木计算规则相同。
(六)栽植垂直绿化
1、垂直绿化(模块式),按正面投影面积计算,其中种植容器的规格和相应的含量,可根据设计要求,进行换算。
2、垂直绿化(软式和硬式),按正面投影面积计算,其中软式或硬式的材料、规格不同时可进行换算。
3、沿口绿化(种植槽),按延长米为单位,其中种植槽的材料、规格不同时可进行换算。
4、立体造型绿化,按展开面积计算。定额子目中的花卉根据实际用量进行换算;其支撑造型的结构不包含在定额子目中,可根据设计和现场需要,按实另行计算。
二、工程量计量单位
(一)以株为单位:
挖树根;起挖乔木、灌木;起挖直生竹;树穴换土;栽植乔木、灌木;栽植竹类(直生竹);栽植攀援植物;铺种草皮;乔木假值;灌木假值。
(二)以平方米为单位
清除杂草;起挖地被植物;起挖草皮;起挖水生植物(塘植);绿地整理;找平层;耐根穿刺防水卷材;排水板安装;栽植绿篱(片植);栽植植物造型;栽植花镜;栽植花坛;栽植地被植物(片植);垂直绿化;立体造型绿化;龙骨基层;墙体绿化。
(三)以立方米为单位
人工挖土方;回填土;人力车运土方;绿地土壤改造;机械土方造型。
(四)以米为单位
栽植绿篱;栽植地被植物(单排、双排);沿口绿化。
(五)以丛为单位
起挖丛生竹;栽植竹类(丛生竹);栽植水生植物(塘植)。
(六)以缸为单位
起挖水生植物(缸栽);栽植水生植物(缸栽)。

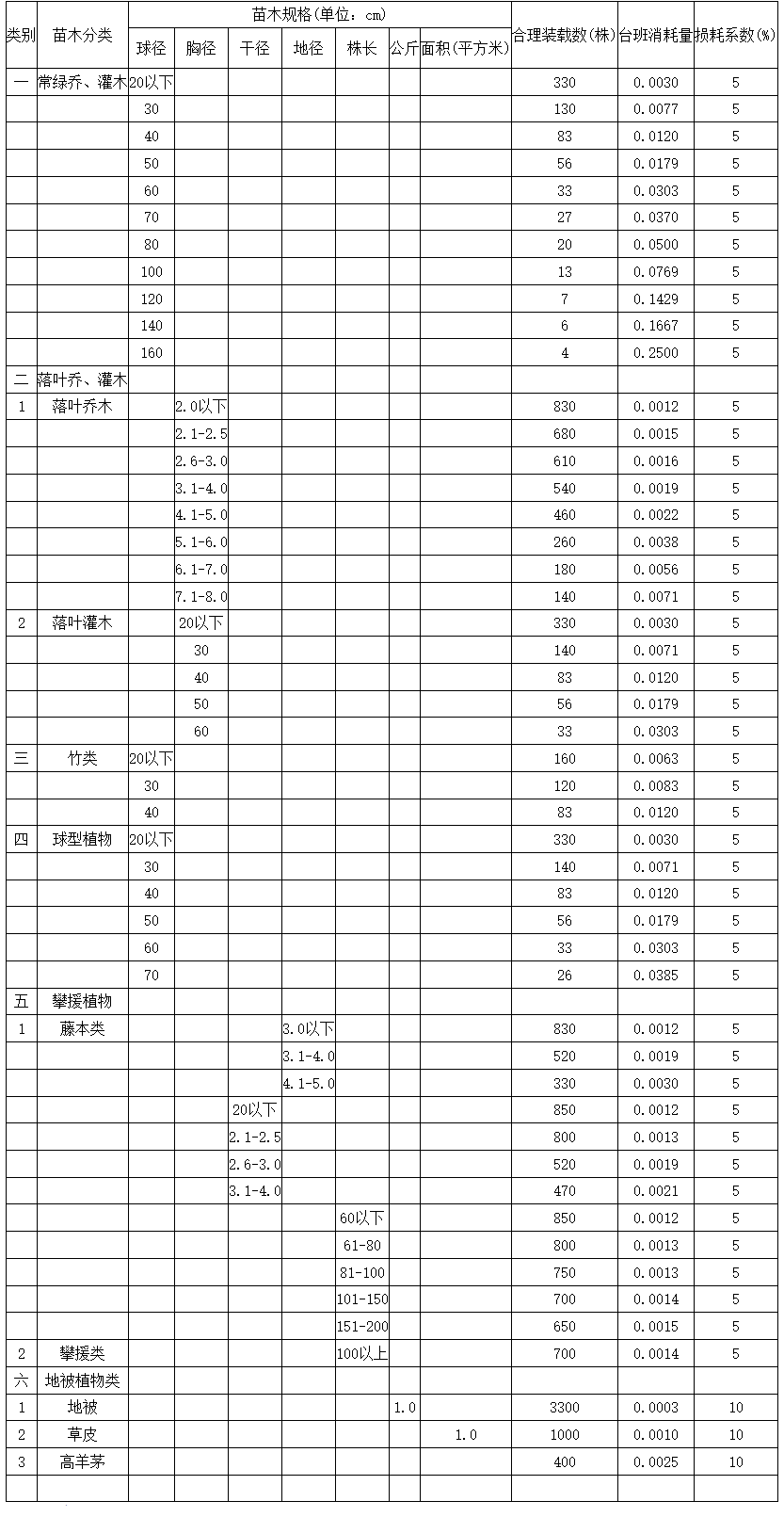

工程苗木台班摊销耗量取定表
表1.1 附表(一)

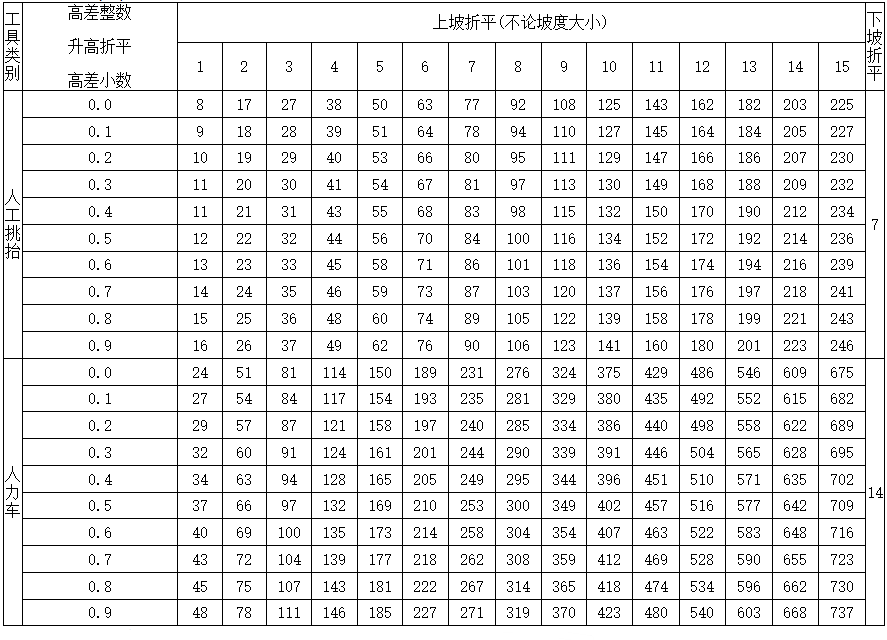

绿地土方造型
人力车运土方上下坡高度折平表
表1.2 附表(二) 单位:米

说明:A.运土距离计算:均以起挖和堆土之间的重心为准。每10米为单位,不足10米作10米计算。
B.运土、石方方向有上坡或下坡时(重载),应按坡道起止点的高差折成水平长度后计算。
C.如原坡道起止点的实际长度(斜距)大于本表折平数时,可用大者。

文档更新时间: 2021-05-14 13:39   作者:lpp
