沪水利定额[2011]1号

关于修订《上海市水利工程预算定额》(2000)

“筑土围堰”、“铺设编织布垫层”等子目的通知

各有关单位:

《上海市水利工程预算定额》(2000)中有关说明及“筑土围堰”、“铺设编织布垫层”等定额子目进行修订,于2011年6月1日起施行。原《上海市水利工程预算定额》(2000)中“筑土围堰”子目(2-5-1~2-5-2、2-5-4~2-5-5)、“铺设编织布垫层”子目(13-2-3~13-2-4、13-2-6)废止。

本定额由上海市水利工程定额管理站负责解释。

附件1:《上海市水利工程预算定额(2000)》说明修订

2:《上海市水利工程预算定额(2000)》修订定额

上海市水利工程定额管理站

二〇一一年五月三十日

抄送:市水务局、市水务局计划财务处、市水务局建设管理处、市财政局农业处、市建筑建材业市场管理总站

《上海市水利工程预算定额(2000)》说明修订

一、 第三章《桩基及地基处理工程》章说明

  1. 修订第三条:打桩工作平台适用于陆上、支架上打桩及钻孔桩。工作平台分水上和陆上两种,其划分范围如下:

(一) 水上工作平台:凡从河道原有河岸线向陆地延伸2.5m范围均属水上工作平台,但不包括护岸斜坡段。

护岸斜坡段,入桩斜坡位置处距离常水位平均水深超过2m时,套用水上工作平台定额;平均水深低于2m时,按水上工作平台定额的50%计算。

(二) 陆上工作平台:水上工作平台范围以外的陆地部分,均属陆上工作平台,但不包括荷塘坑洼地段。

在荷塘坑洼地段,平均水深超过2m时,套用水上工作平台定额;平均水深在1m~2m范围内,按水上工作平台定额的50%计算;平均水深在1m以内时按陆上工作平台技术。

(三) 在拦河围堰内施工的桩基工程(除斜坡护岸外),均按陆上工作平台计算。

  1. 增加第二十四条:打木桩定额中,护岸保护生态木桩按搭拆简易打桩支架计算;基础木桩按搭拆陆上工作平台(锤重≤2.5t)计算。

二、 第三章《桩基及地基处理工程》工程量计算规则

  1. 补充第一条:打木桩搭拆工作平台面积计算

(一) 打护岸保护生态木桩:F=2×L1;

(二) 打基础木桩:F=(B1+2)(L2+2)。

式中: F——工作平台总面积;

L——护岸第一根木桩中心至最后一根木桩中心的距离;

B1满堂基础宽最外排桩中心间距;

L2——满堂基础长最外排桩中心间距。

  1. 取消第一条第二款内容(水上工作平台工程量按……钻孔灌注桩除外)。

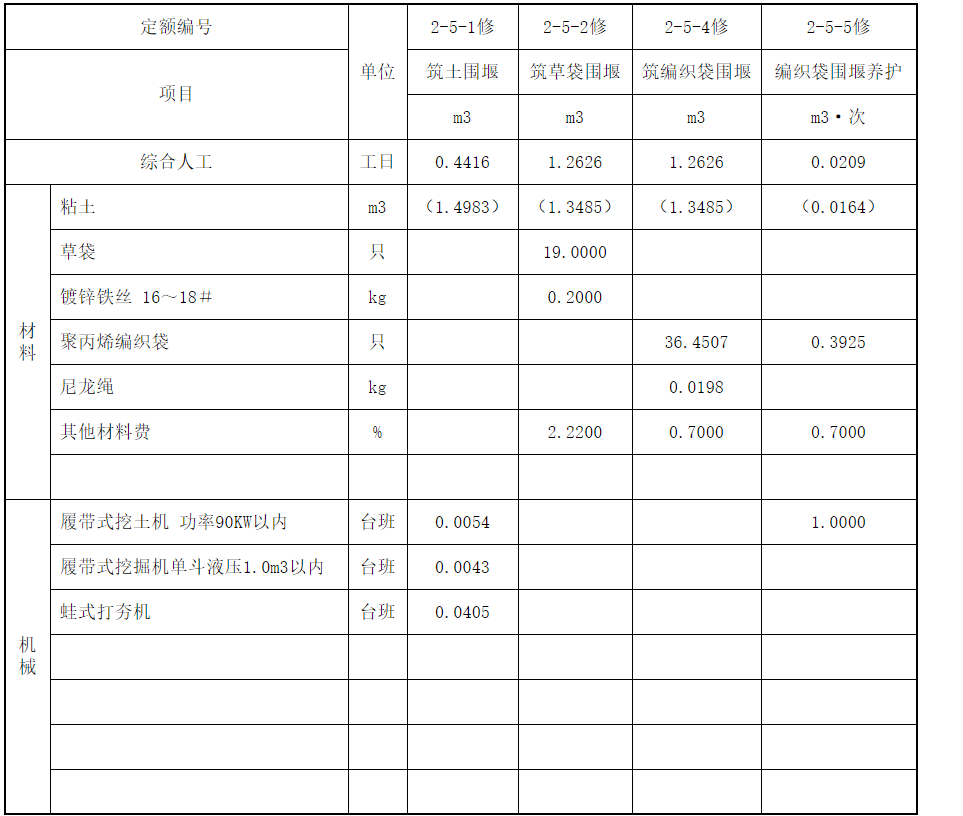

第二章 围堰及施工排水工程

第五节 筑、拆拦河土坝

工作内容:筑 土 围 堰:材料运输、平土、压实、维护。

筑草袋、编织袋围堰:装土、封包、材料运输、堆筑。

养护:装土、封包、堆筑、每过一次高潮汛期养护、加固等。

第十三章 其他工程

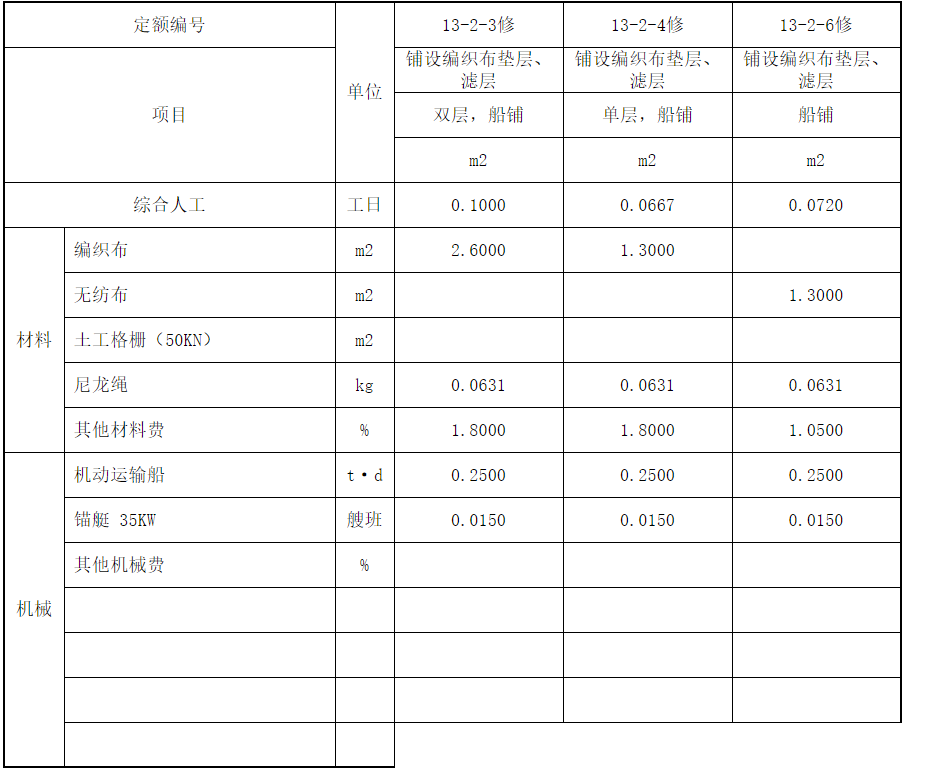

第二节 铺设土工织物

工作内容:断料、拼接、缝制、铺设、固定或沉放。
