一、链斗式挖泥船按设计生产率分为两种船型。
二、工作内容包括:驳船进档后,下放桥斗,通过滑槽排泥到驳船中,驳船装满出档,拖运到吹泥船吹泥或指定地点卸泥,挖泥船沿开挖线移动,抛锚、移锚、移缆,_ [作面转移,工作班内的维修及一般性的机械故障排除等全部工作。
链斗式挖泥船与吹泥船配套施工时,配用封底泥驳;若拖至指定地点卸泥时,则配用开底泥驳。吹泥船按排高4m (自水面至排泥管出口)编制,排泥高度每增减1m ,定额相应增减2 % ;吹泥船排泥管长度按400m 编制,当长度超过4oom 时,每增加100m ,其定额增加690 。定额中排泥管根班数按排泥管长度400m 编制(以每根4m 计),实际与定额规定不同时应予调整。
三、工况级别和工况艘班系数的确定详见本章章说明。
四、使用本定额的几项规定
(一)链斗式挖泥船的施工标准配套是指一艘挖泥船、一艘吹泥船、一艘拖轮、三艘泥驳及其辅助船舶。如施工组织的实际配套与标准配套不同时,沿海一般不作调整。(二)链斗式挖泥船定额包括两个部分,第一部分为基本运距以内的挖泥船、吹泥船、拖轮、泥驳及辅助船舶的艘班数;第二部分为超过基本运距后,每超过1km 增加的拖轮、泥驳艘班数。
(三)基本运距是指船队定额配套中挖泥船的生产率、拖轮的航速、泥驳的装载量、吹(卸)泥的难易程度都能够互相适应,没有等驳、待拖现象的运距。同样配套中的基本运距,因土质不同而不同。实际运距小于基本运距时,不作调整;实际运距超过基本运距时,不管实际配套如何,按定额相应增加拖轮、泥驳艘班数。超过基本运距不足1km 时,按1km 计算。
(四)运距是指运泥船由挖泥区中心(按疏浚土方量分布计算)到卸泥区中心(或吹泥点)的航程。
(五)本定额按开挖土层厚度不小于0.6m 编制。

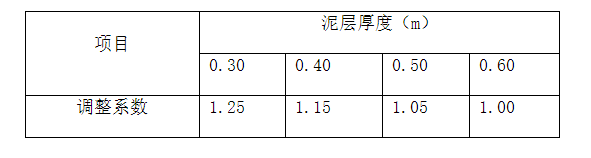

(六)链斗式挖泥船在开挖泥层厚度小于或等于0.6m 时,定额按下表系数调整。泥层厚度小于或等于0.6m 时定额调整系数表

(七)排泥管架的安装、拆除,应根据施工组织设计确定的型式套本章第四节定额。
排泥管线的安装、拆除按规定另行计算。
