第一章管道安装

一、本章中各种管道的工程量均按延长米计算管件、阀门所占长度已在管道施工损耗中综合考虑,计算工程量时均不扣除其所占长度。

二、本章中管道节长取定见下表:

其中:钢管K≤1.1;铸铁管、塑料管K ≤1.0
三、管道长度按设计中心线的长度扣除穿跨越工程(如桥管、套管内穿管等)管道的长度计算,支管从主管中心线开始计算长度桥管长度以沟底两弯头中心间水平距离计算。

四、桥管安装跨度指起迄点支墩间水平距离,如实际跨度不同时,按接近的跨度选套子目,其中人工及机械消耗不作调整,管材消耗可按实际长度调整口双跨及多跨桥管安装每增加一处支墩,增加的支墩鞍座钢板消耗量可按下表计取。定额中排气阀系给水工程专用,燃气工程使用本定额时应扣除。支墩鞍座钢板消耗量表:

五、除镀锌钢管外,明管敷设的管道工程套用本章相应定额时,人工乘系数0.8

六、埋设钢套管(不包括顶进套管),按套管管径套用安装项目,套管长度按设计图纸确定。套管内穿管长度按套管长度每端各加lm 。

七、管道安装工程不足50米时,管径币Φ≤300mm 的,其人工和机械台班耗用量乘系数1.67 ,管径中Φ>300mm 的,其人工和机械台班耗用量乘系数2 ,管径中Φ≥1600mm 的,其人工和机械台班耗用量乘系数2.5。

八、铺设临时管道套用定额时,其管材、管件消耗量应乘损耗系数计取。(铸铁管损耗系数为0.3,镀锌管损耗系数为0.1 ) 。

九、法兰铸铁管(SM 型机械接口)每个接口的附件按下表计算:

十、室外引人绝缘镀锌钢管安装中,当绝缘镀锌钢管的实际长度超过定额取定量的士20 %时,其管材可以按实调整。


第四章管件安装

一、管件安装按设计图数量以个为单位计算,法兰安装以片为单位计算。

二、异径管安装计算以大口径为准。

三、钢制管件(弯头,异径管)安装,如又套用钢管件制作(弯头,异径管)项目的,应扣除安装项目中管件消耗量绝缘接头安装可以套用本定额凸采用氢电联焊工艺时,相应子目乘系数1.016 。

四、钢管挖眼接管以支管管径计算

五、凡平承平插使用法兰或法兰阀门连接的,每个另加半片法兰垫片及半套法兰用螺栓。

六、钢管安装中预留安全人孔,如无设计要求应按钢管挖眼项目计算。

第五章拆除工程

一、管道拆除以延长米为计算单位。聚水井、阀门、波形补偿器、表、灶具及调压器拆除以个、套或组为计算单位二、临时管道的拆除,按明管敷设,套用相应定额,其材料不计,人工乘系数0.8。

第六章防腐蚀及探伤工程

一、管道内外防腐均按设计图中心线长度以及延长米计算,计算工程量时不扣除管件,阀门所占长度

二、碳钢管道外表面除锈防腐工程,以管道外表面积计算各种规格钢管外表面积见表:

三、钢管的接口防腐、伤口修补也执行本定额、补口宽度以0.6米计算,每100米长度的补伤工作量以1.0米计算。

四、管道焊缝超声波探伤按一个口计量。如遇管材、钢板的超声波探伤时,应将探伤长度算成相应管径焊缝长度来计算。

五、管道焊缝X 射线摄影以“张”计量。

六、管道焊缝X 射线摄影中,每个管口焊缝拍片量,应按设计规定计算。如设计无规定时,按下表计算。

注: ① 当管道外径小于和等于89mm 时,焊缝采用双壁双投影法透照;大于108mm 时,则采用双壁单投影法透照
② 当管道外径大于630mm 时,其对接焊缝拍片数量可按焊缝延长米计算,X 光底片的搭接长度应不小于25mm。
③ X 光拍片张数是按GB /T12605 一90 标准计算的

第七章燃气设备及附件制作安装

一、各类聚水井以“套”为计量单位;调压器、牺牲阳极和燃气表具以“组”为计量单位;波形补偿器、燃具以“个”为计量单位。

二、燃气波形补偿器(调长器)是按三波考虑的,如采用三波以上者,其人工消耗量乘以1.33 系数,材料及机械台班消耗不作调整

三、各类型调压器安装均不包括过滤器,蔡油分离器,安全放散装置的安装,发生时,可套用本定额相应项目另行计算。

四、牺牲阳极的附属工程,可按实际需要套用相应定额,铜导线长度如超过定额取定量±10%时,可按实调整铜导线材料消耗量。

五、燃具安装不包括阀门(灶前球阀、活接球阀除外)安装,如设计要求安装阀门时,可套用相应定额.

六、单管3 立方米/时燃气表安装中不包括铅管费用,可另行计算。

第八章给水设备及附件制作及安装

一、水表安装以“组”为计量单位;室外消火栓及钢制附件以“个”为计量单位

二、消火栓拆除,按同类安装人工乘系数0.5。

三、钢闷头如作为临时泵验使用,计算时,其材料消耗乘系数0.25。

第九章管道消毒、试压及吹扫

一、本章项目均以“米”为计量单位。

二、强度试验和气密性试验项目,当管道长度不满10米时,以10 米计量;超过10 米时,以实际长度计量

三、管道试压、强度试验和气密胜试验项目,分段试验合格后如需总体试验的,或由于非施工原因发生二次和二次以上试验时,其消耗量另计。

四、管道冲洗消毒不包括出水口的临时管、管件、阀门冲洗用水已考虑在内。消毒剂使用品种不同时不再调整五、管道泵验、冲洗消毒工程量按管道设计长度计算,不满100米,按100 米计算,超过100 米,按实计算。

第十章管道新旧管连接

一、管道新旧管连接以断水、断气管的管径套用定额。

二、断水、断气接管范围包括开梯管中心线两边各2 米,凡属断水、断气接管范围内的拆管、安装管件等内容(除另有说明规定外)的工作量均已包括在定额内,使用时不作调整

三、管道安装因交通、障碍、过路、过河等发生的空管接拢,参照末端接拢内容,其人工、机械乘以0.5系数。

四、新旧管连接时,如主材为混凝土管时,其人工按铸铁管乘以1.2 系数。
十一、燃气管道铺设套用钢管安装(电弧焊)、桥管安装及套管内铺设钢管项目时人工及机械乘系数1.08。

十二、钢管焊接子目中管壁厚度与实际施工所遇不同时,可按下表所列系数调整焊条及焊机及焊条烘箱消耗量。
可按下表所列系数调整焊条及旱机及焊条烘箱消耗量。

第二章钢管件制作

一、钢管件制作以个为单位

二、焊接弯头,异径管、钢三通的制作中,已将清理焊根的砂轮片耗用量考虑在内,不再另行计算。

三、异径管制作项目的人工、材料、机械耗用量以大口径为依据,长度按照《 全国通用给水排水标准图集5311 》 确定。四、钢制成品管件制作是以无内涂衬管材考虑的,实际制作时如发生有内涂衬的,可按其相应的定额中的人工乘1.1系数。

第三章阀门安装

一、阀门安装以个为单位。

二、法兰阀门安装定额内包括一片垫片和一套法兰用螺栓。

三、法兰阀门安装不包括阀门解体,如阀门解体试压可按阀门安装子目乘0.1 系数,解体研磨的可另加2 %。

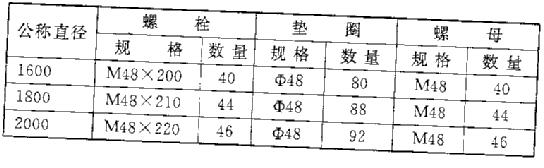

四、各种法兰阀门安装项目中螺栓安装数量按附表选用,表内未列者按实用量计算。

第四章管件安装

一、管件安装按设计图数量以个为单位计算,法兰安装以片为单位计算。

二、异径管安装计算以大口径为准。

三、钢制管件(弯头,异径管)安装,如又套用钢管件制作(弯头,异径管)项目的,应扣除安装项目中管件消耗量绝缘接头安装可以套用本定额凸采用氢电联焊工艺时,相应子目乘系数1.016 。

四、钢管挖眼接管以支管管径计算

五、凡平承平插使用法兰或法兰阀门连接的,每个另加半片法兰垫片及半套法兰用螺栓。

六、钢管安装中预留安全人孔,如无设计要求应按钢管挖眼项目计算。

第五章拆除工程

一、管道拆除以延长米为计算单位。聚水井、阀门、波形补偿器、表、灶具及调压器拆除以个、套或组为计算单位二、临时管道的拆除,按明管敷设,套用相应定额,其材料不计,人工乘系数0.8。

第六章防腐蚀及探伤工程

一、管道内外防腐均按设计图中心线长度以及延长米计算,计算工程量时不扣除管件,阀门所占长度

二、碳钢管道外表面除锈防腐工程,以管道外表面积计算各种规格钢管外表面积见表:

三、钢管的接口防腐、伤口修补也执行本定额、补口宽度以0.6米计算,每100米长度的补伤工作量以1.0米计算。

四、管道焊缝超声波探伤按一个口计量。如遇管材、钢板的超声波探伤时,应将探伤长度算成相应管径焊缝长度来计算。

五、管道焊缝X 射线摄影以“张”计量。

六、管道焊缝X 射线摄影中,每个管口焊缝拍片量,应按设计规定计算。如设计无规定时,按下表计算。

注: ① 当管道外径小于和等于89mm 时,焊缝采用双壁双投影法透照;大于108mm 时,则采用双壁单投影法透照
② 当管道外径大于630mm 时,其对接焊缝拍片数量可按焊缝延长米计算,X 光底片的搭接长度应不小于25mm。
③ X 光拍片张数是按GB /T12605 一90 标准计算的

第七章燃气设备及附件制作安装

一、各类聚水井以“套”为计量单位;调压器、牺牲阳极和燃气表具以“组”为计量单位;波形补偿器、燃具以“个”为计量单位。

二、燃气波形补偿器(调长器)是按三波考虑的,如采用三波以上者,其人工消耗量乘以1.33 系数,材料及机械台班消耗不作调整

三、各类型调压器安装均不包括过滤器,蔡油分离器,安全放散装置的安装,发生时,可套用本定额相应项目另行计算。

四、牺牲阳极的附属工程,可按实际需要套用相应定额,铜导线长度如超过定额取定量±10%时,可按实调整铜导线材料消耗量。

五、燃具安装不包括阀门(灶前球阀、活接球阀除外)安装,如设计要求安装阀门时,可套用相应定额.

六、单管3 立方米/时燃气表安装中不包括铅管费用,可另行计算。

第八章给水设备及附件制作及安装

一、水表安装以“组”为计量单位;室外消火栓及钢制附件以“个”为计量单位

二、消火栓拆除,按同类安装人工乘系数0.5。

三、钢闷头如作为临时泵验使用,计算时,其材料消耗乘系数0.25。

第九章管道消毒、试压及吹扫

一、本章项目均以“米”为计量单位。

二、强度试验和气密性试验项目,当管道长度不满10米时,以10 米计量;超过10 米时,以实际长度计量

三、管道试压、强度试验和气密胜试验项目,分段试验合格后如需总体试验的,或由于非施工原因发生二次和二次以上试验时,其消耗量另计。

四、管道冲洗消毒不包括出水口的临时管、管件、阀门冲洗用水已考虑在内。消毒剂使用品种不同时不再调整五、管道泵验、冲洗消毒工程量按管道设计长度计算,不满100米,按100 米计算,超过100 米,按实计算。

第十章管道新旧管连接

一、管道新旧管连接以断水、断气管的管径套用定额。

二、断水、断气接管范围包括开梯管中心线两边各2 米,凡属断水、断气接管范围内的拆管、安装管件等内容(除另有说明规定外)的工作量均已包括在定额内,使用时不作调整

三、管道安装因交通、障碍、过路、过河等发生的空管接拢,参照末端接拢内容,其人工、机械乘以0.5系数。

四、新旧管连接时,如主材为混凝土管时,其人工按铸铁管乘以1.2 系数。
